Het bestaande sportcomplex van SV Vrone is verouderd en aan vernieuwing toe. Er worden nieuwe velden aangelegd en er komt een nieuw clubgebouw met daarin de kantine, kleedkamers en bestuurskamer. Ook leggen we extra parkeerplaatsen aan op eigen terrein.
In augustus 2025 zijn d…

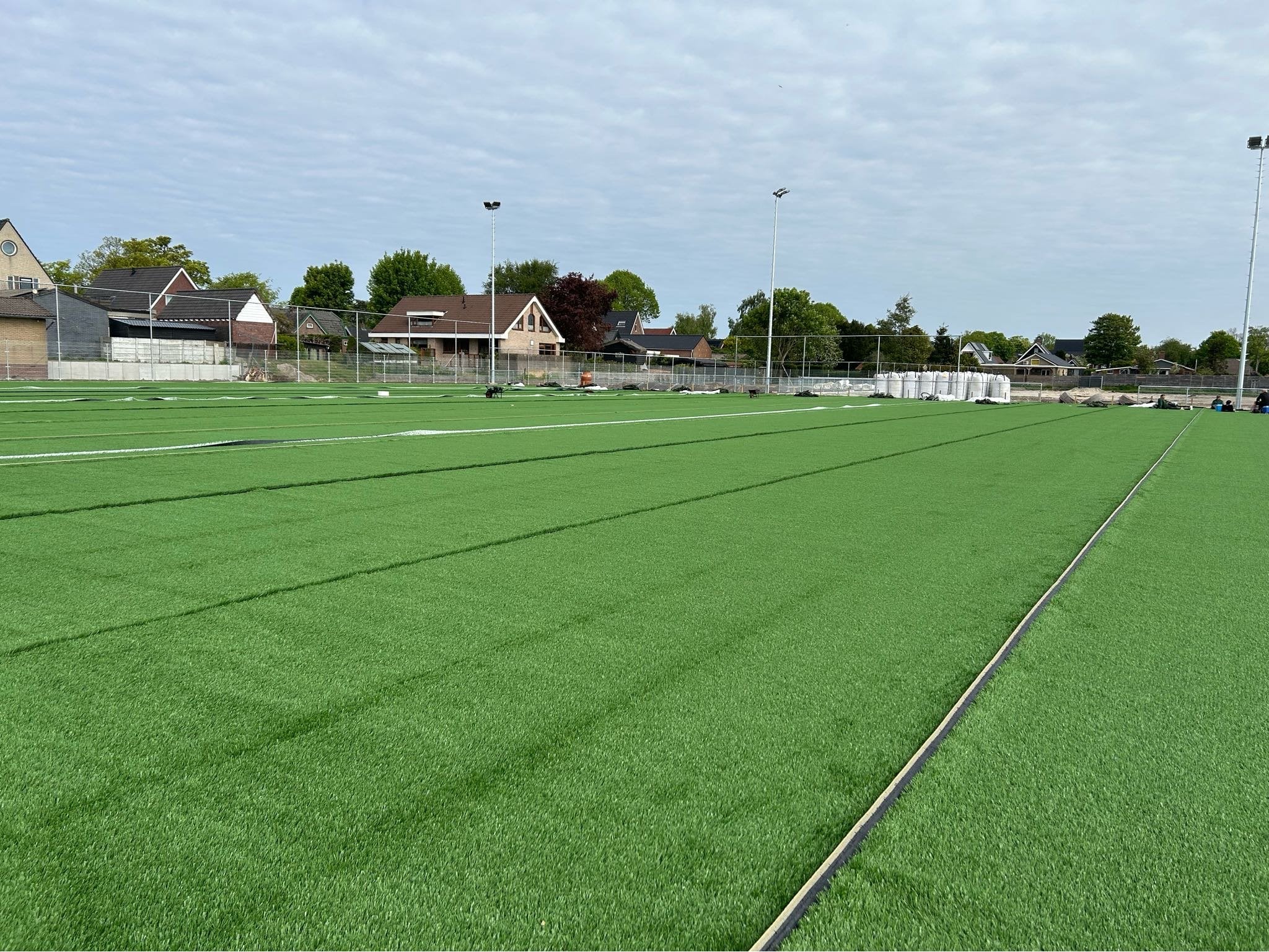

Deze week zijn de laatste werkzaamheden aan het kunstgrasveld gedaan. De kurk is aangebracht. Later worden de kantplanken en het hek geplaatst. Zo werken we stap voor stap naar de afronding van dit veld.

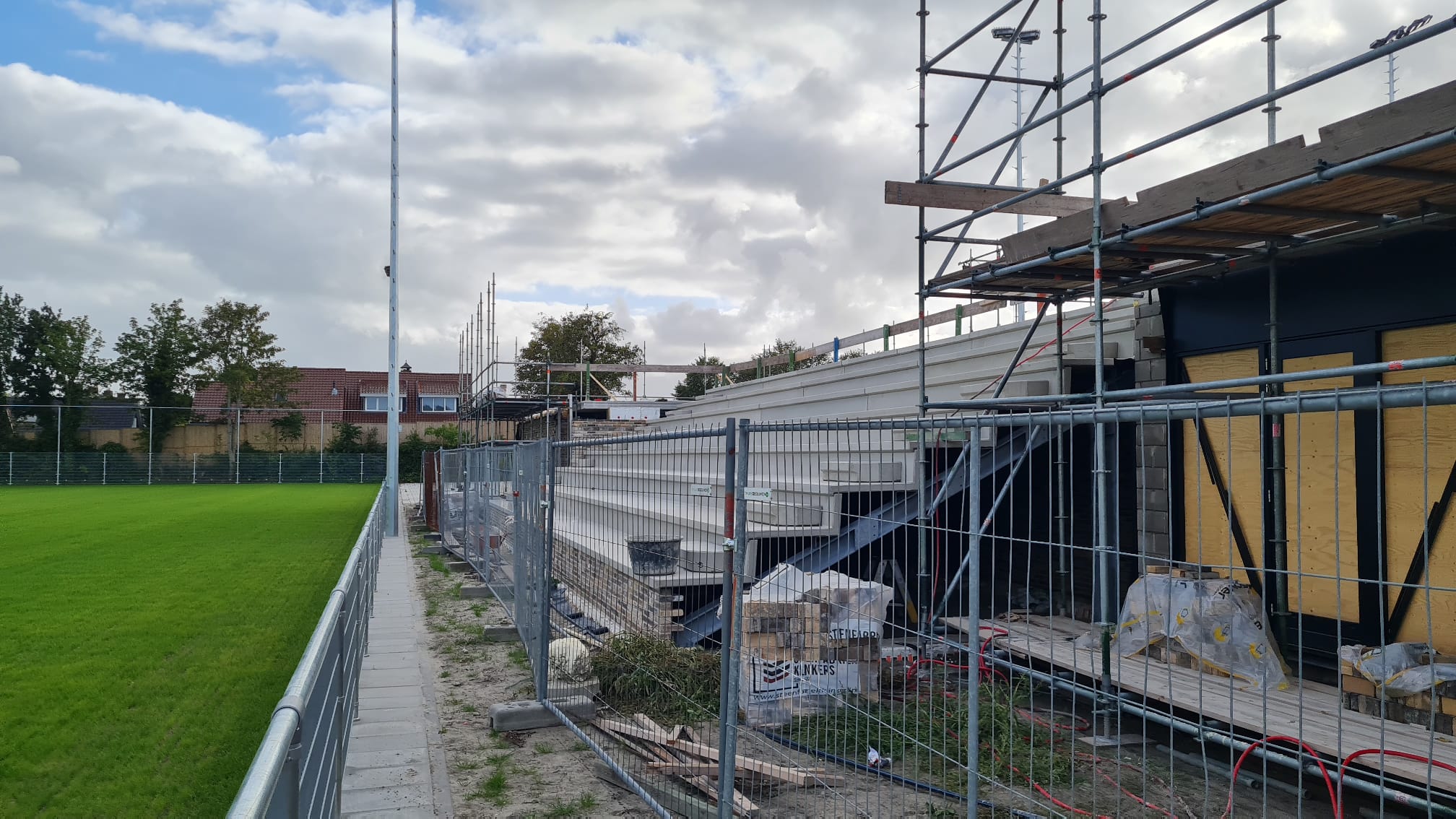

Deze week is ook verder gewerkt aan het riool. Dat gebeurt volgende week o…
Op het terrein van sv Vrone houd ik toezicht op de sloopwerkzaamheden en op de voortgang van de werkzaamheden aan de velden; het is nog niet bekend wie de bouw van het clubgebouw begeleid.
Als u vragen, klachten of suggesties hebt hoe we de werkzaamheden nog beter kunnen uitvoeren, dan kunt u mij bellen op werkdagen tussen 8:00 en 16:00 uur. Ik ben bereikbaar via het algemene telefoonnummer: 072 - 57 555 55.
U kunt natuurlijk ook een reactie in de BouwApp achterlaten door hieronder uw gegevens in te vullen.

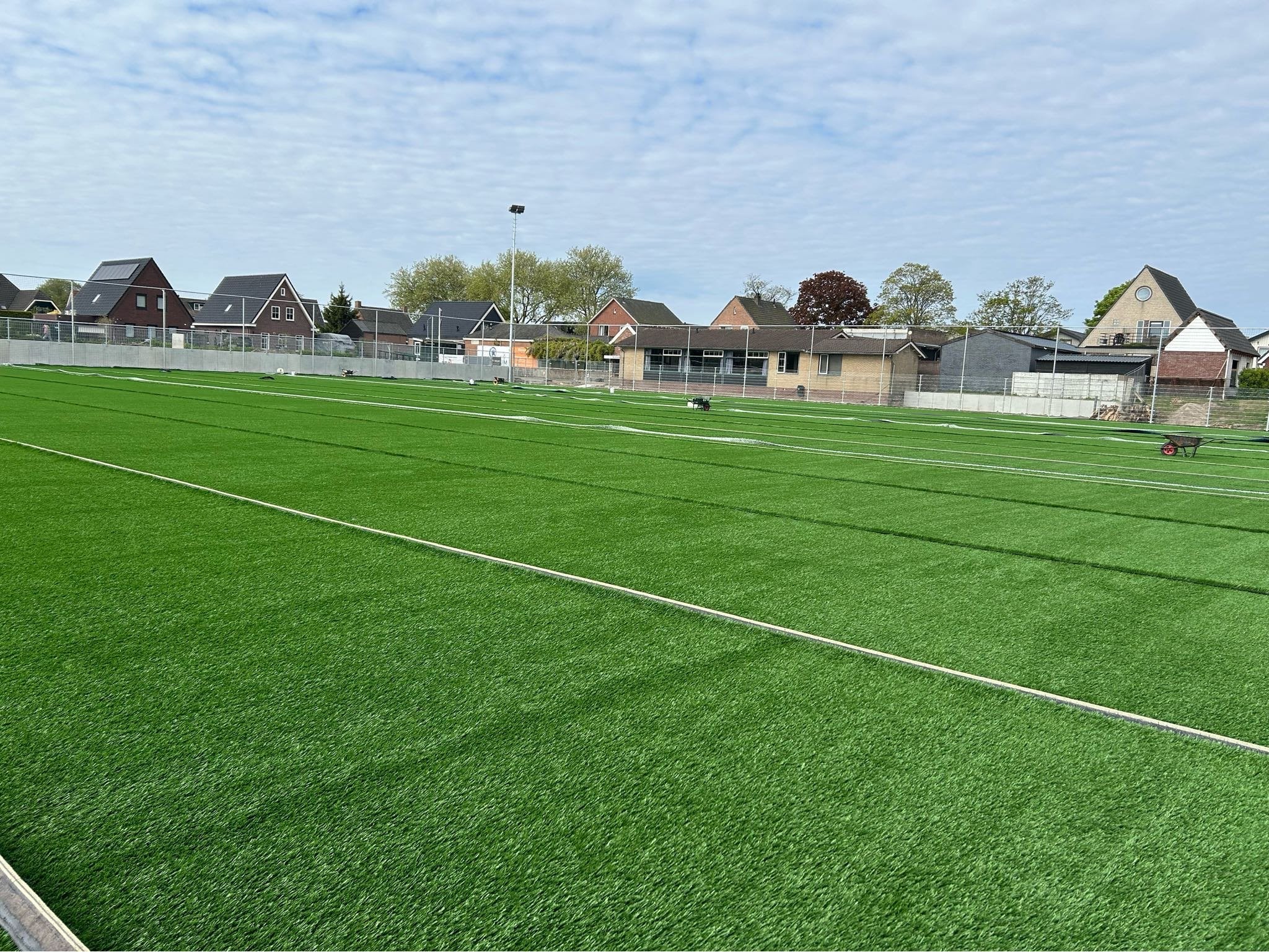

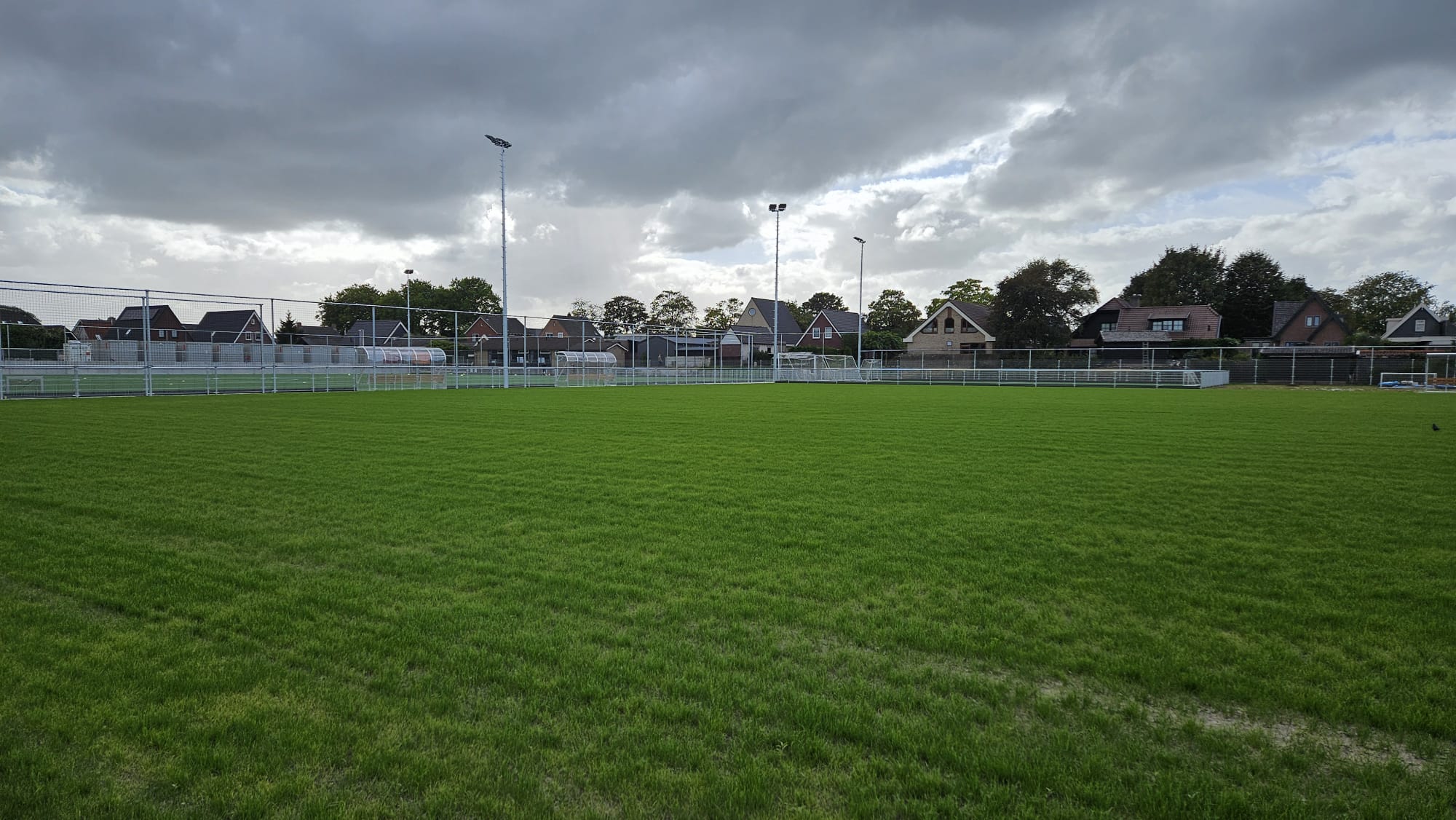

Deze week zijn de laatste werkzaamheden aan het kunstgrasveld gedaan. De kurk is aangebracht. Later worden de kantplanken en het hek geplaatst. Zo werken we stap voor stap naar de afronding van dit veld.
Deze week is ook verder gewerkt aan het riool. Dat gebeurt volgende week o…

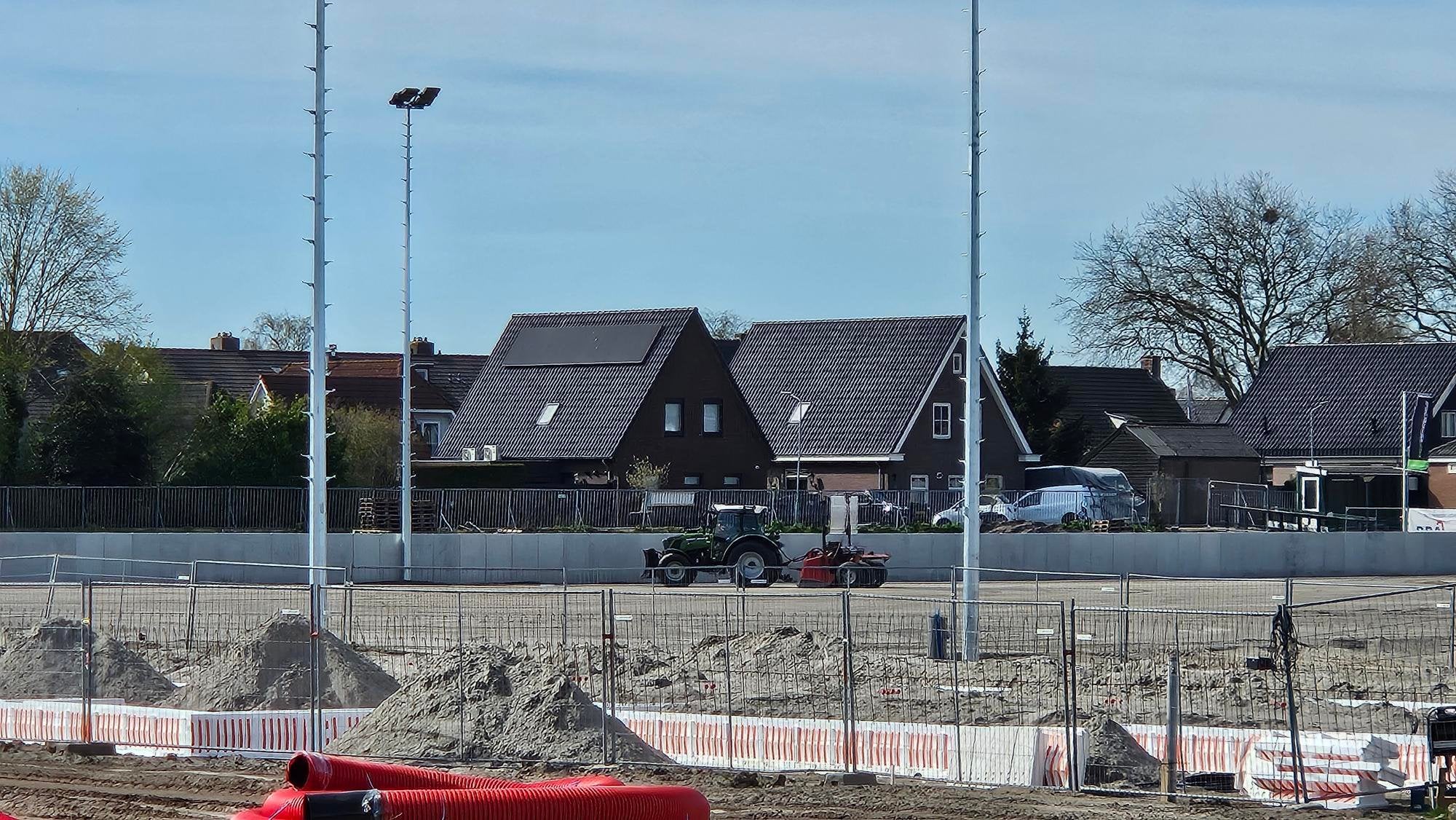

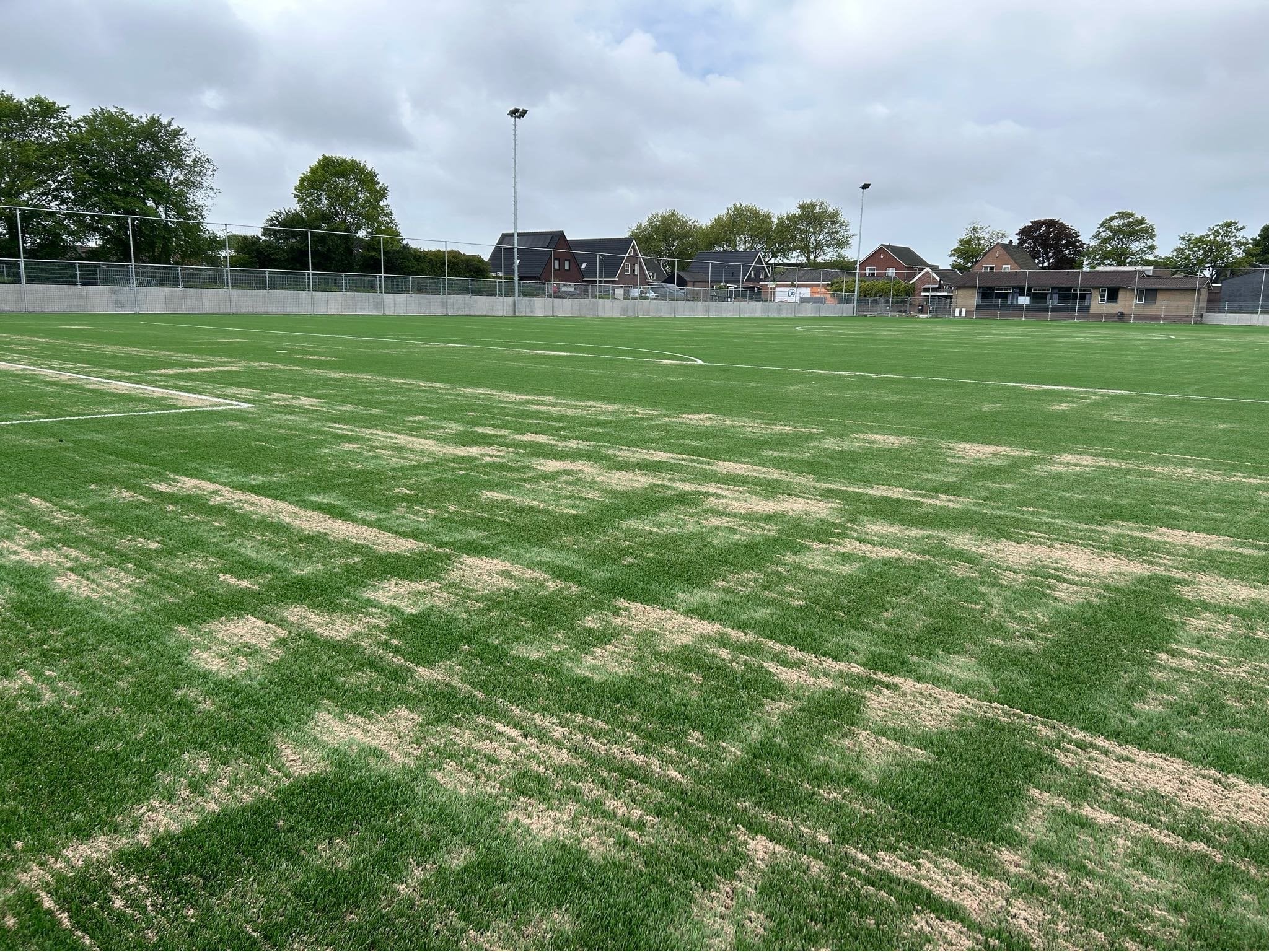

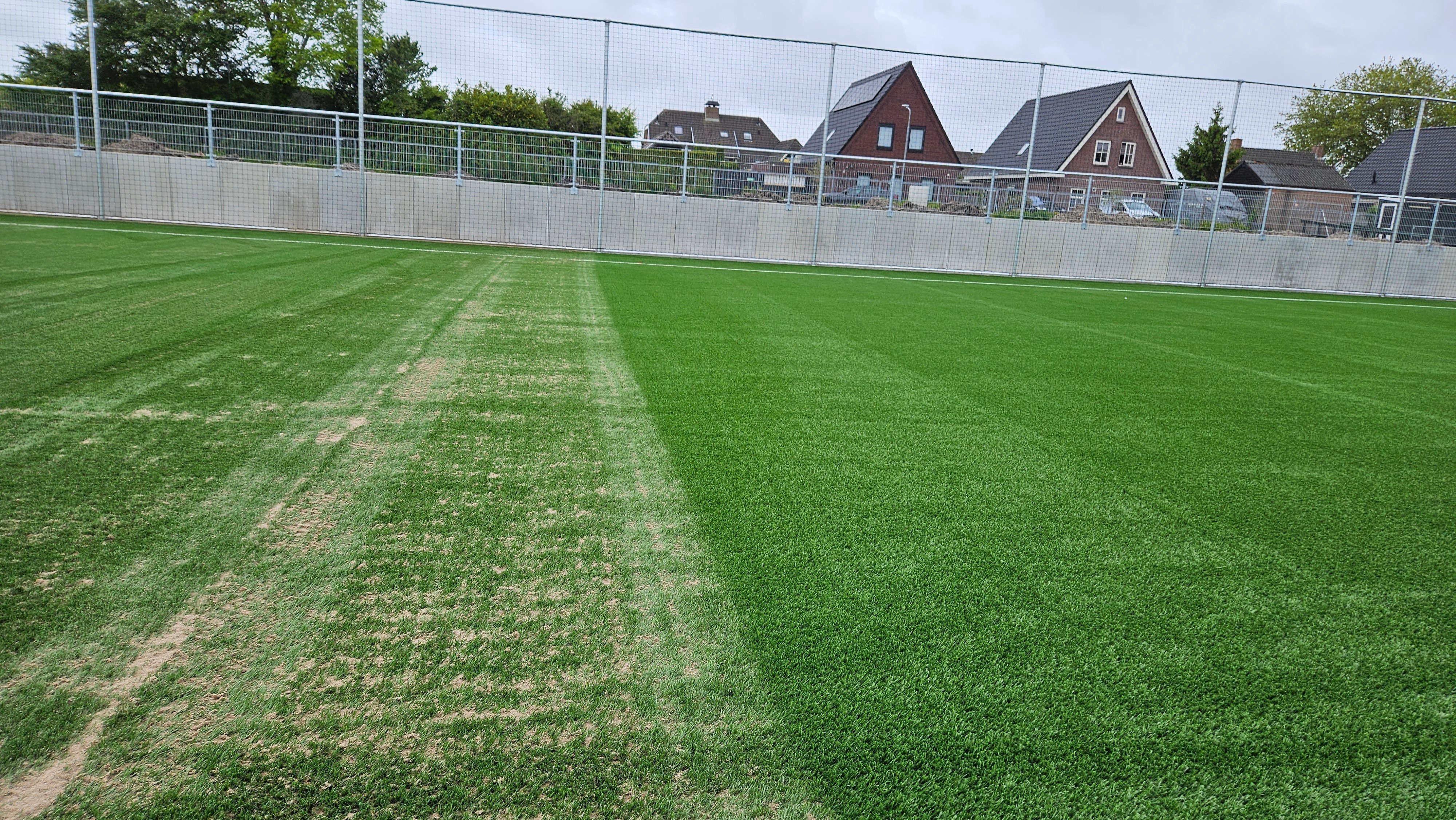

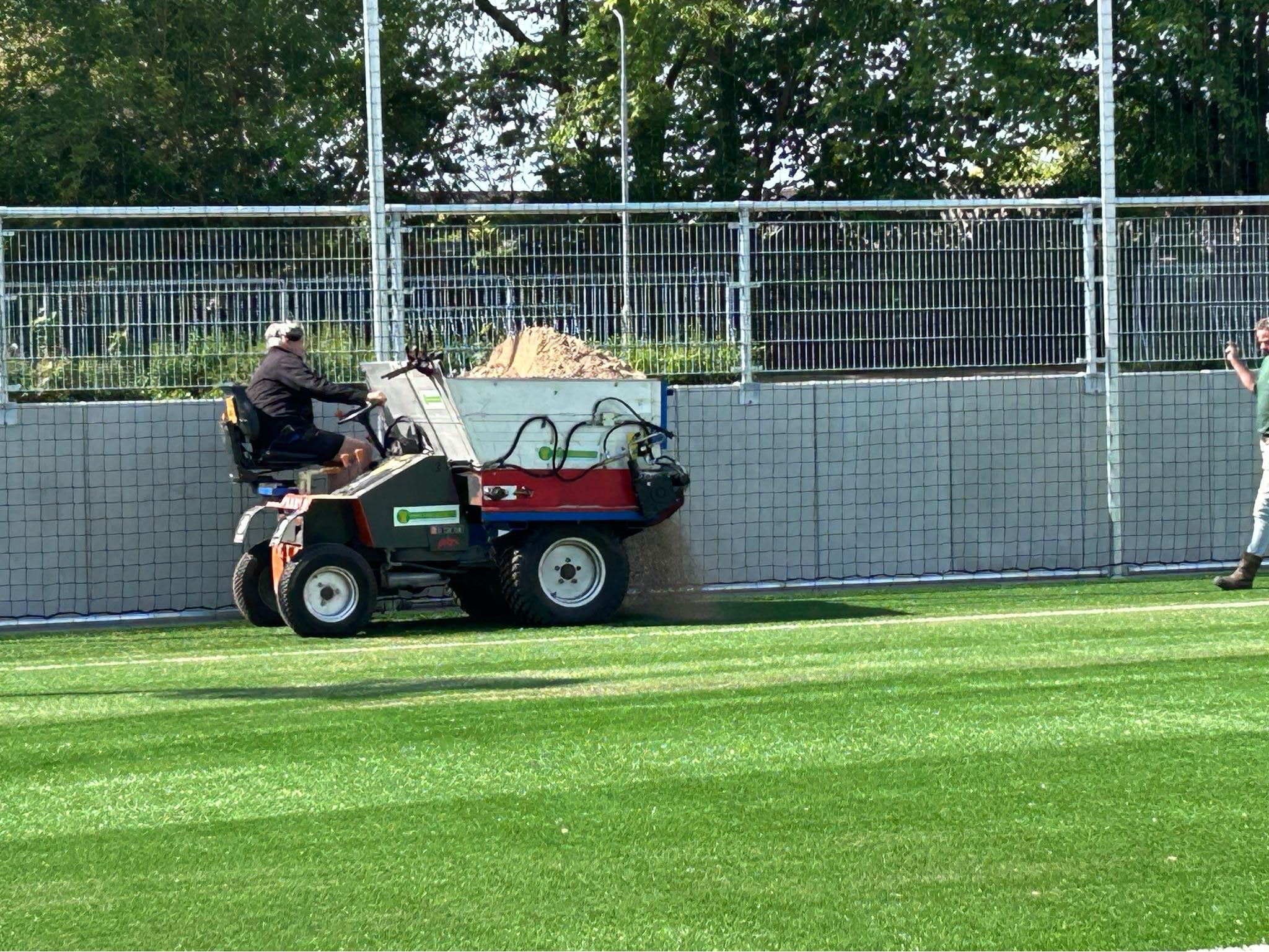

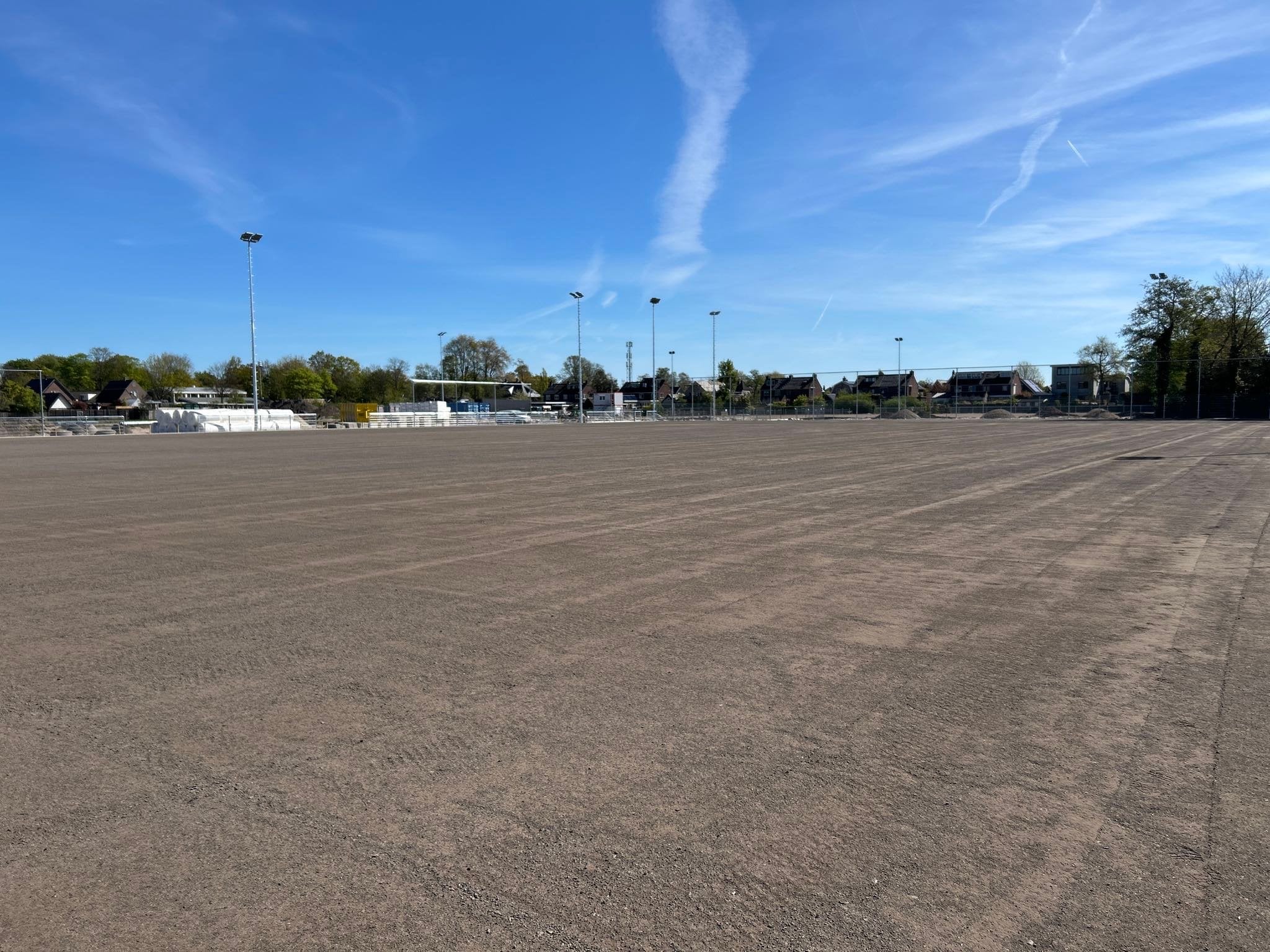

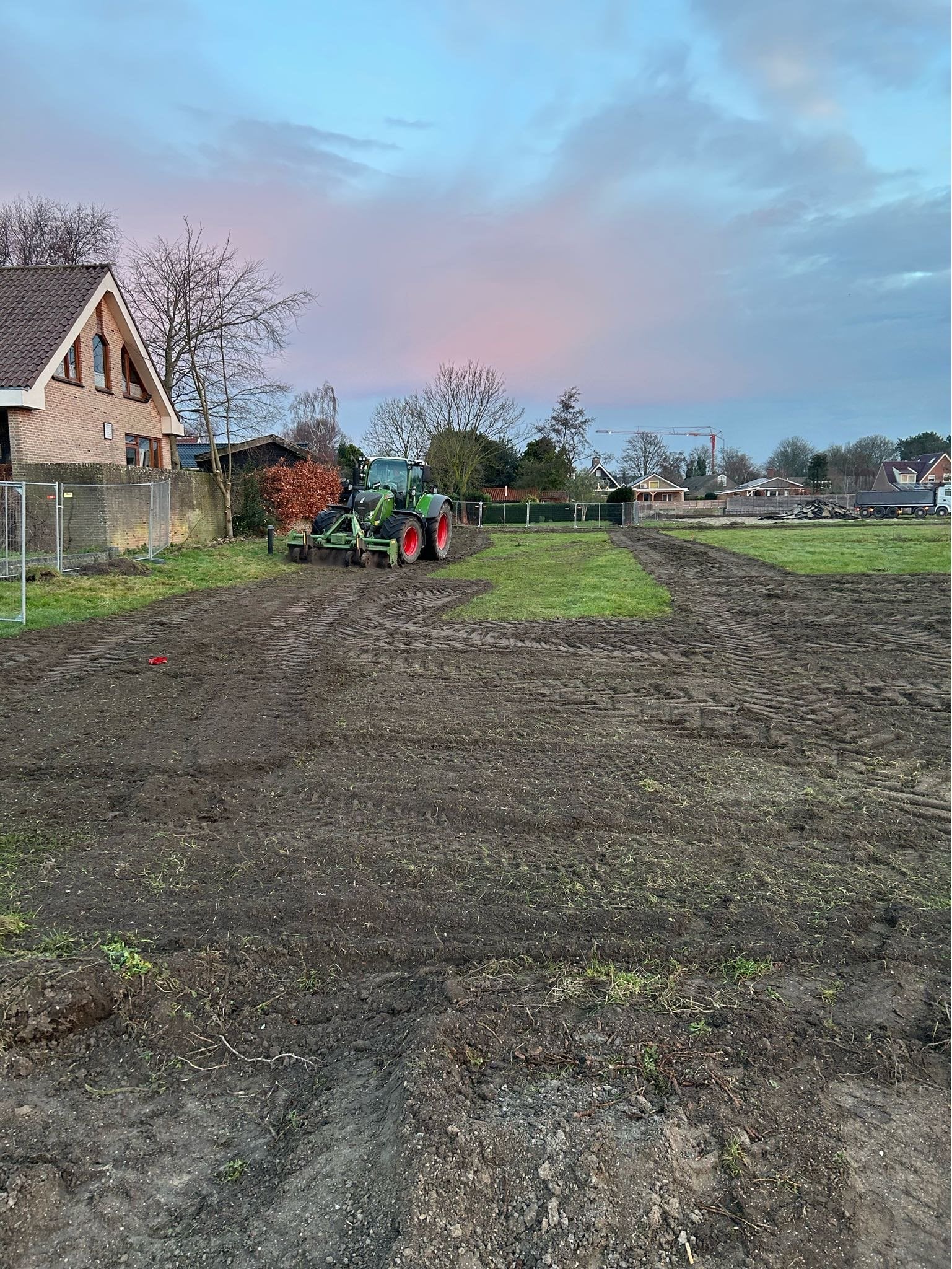

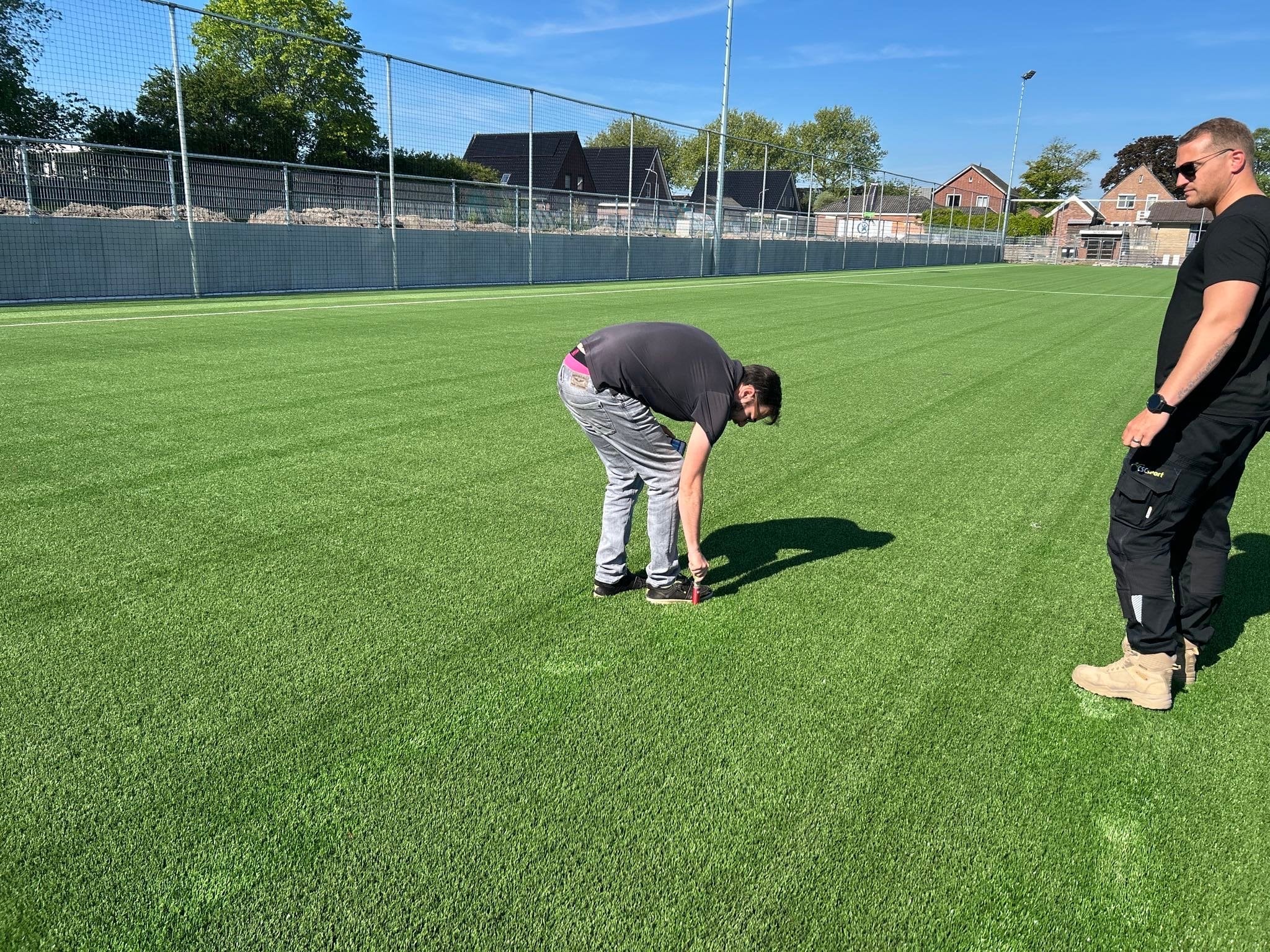

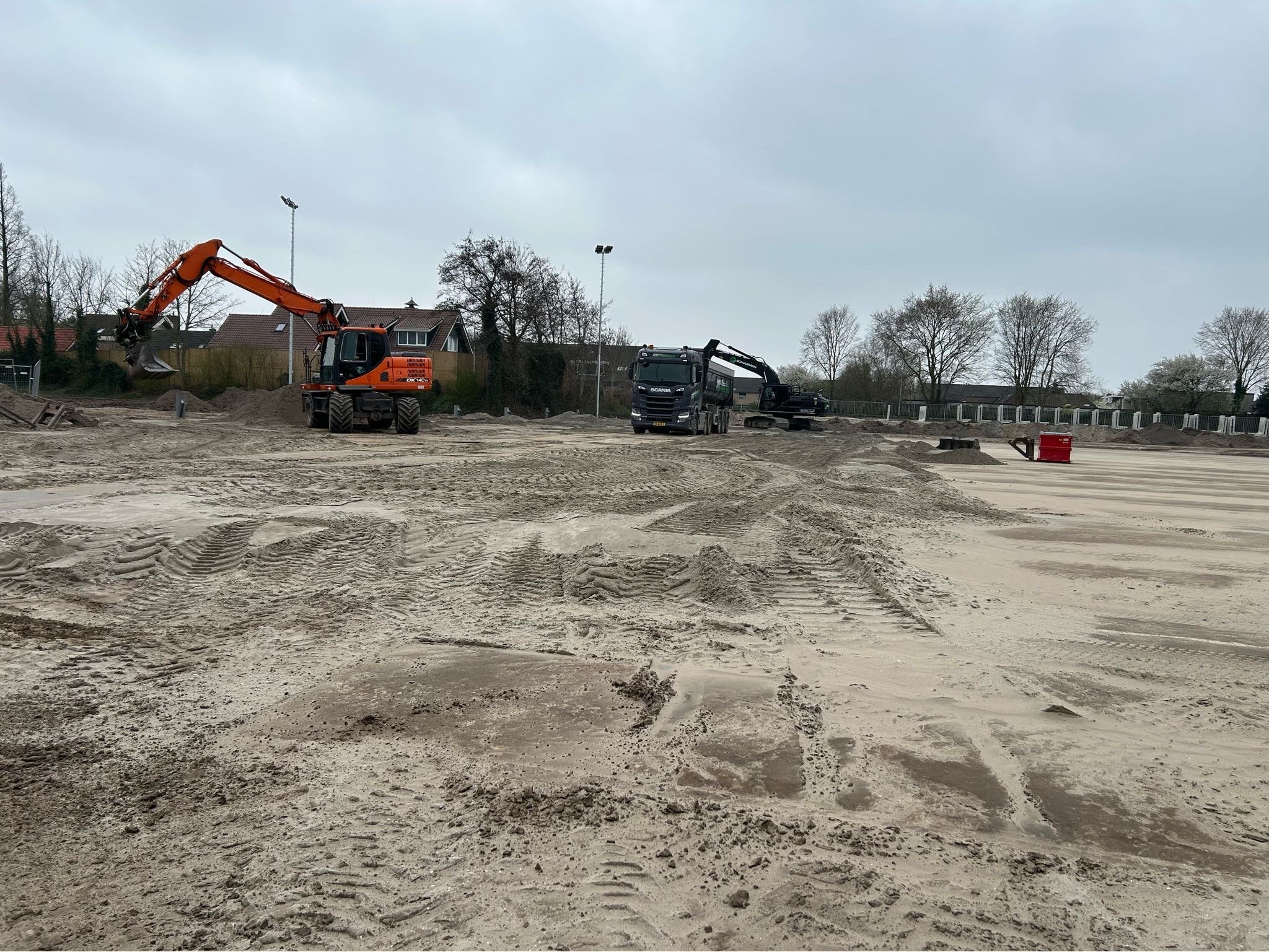

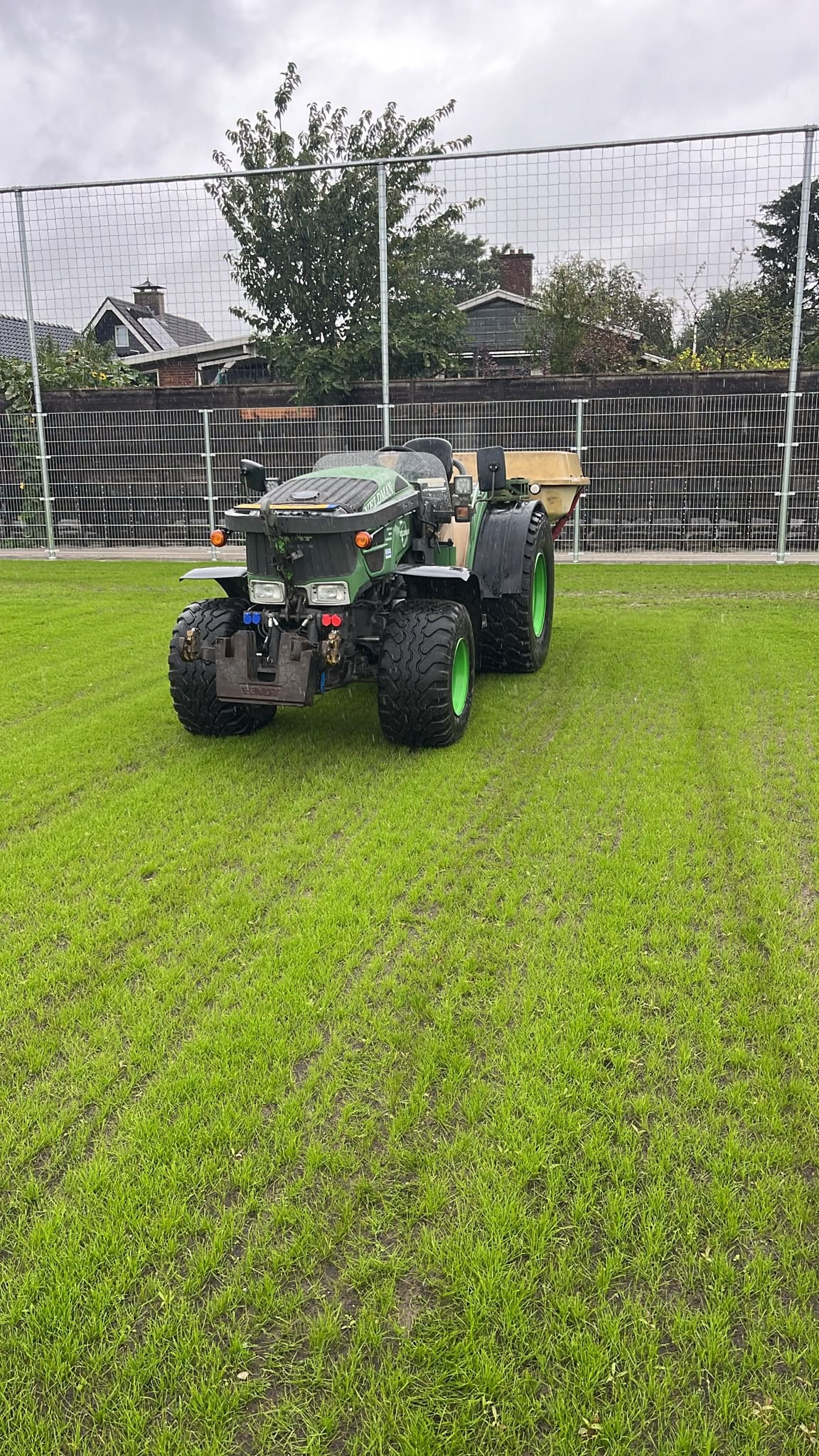

Read moreDeze week is er hard gewerkt aan het kunstgrasveld. Het kunstgras is voorzien van een zandlaag. Met een zandwagentje wordt het zand eerst verdeeld en daarna ingeborsteld. Er komt ongeveer 21 mm zand op het veld. De hoogte mag maximaal 1 mm afwijken. Vandaag is het zand op het kunstgras gecontrole…

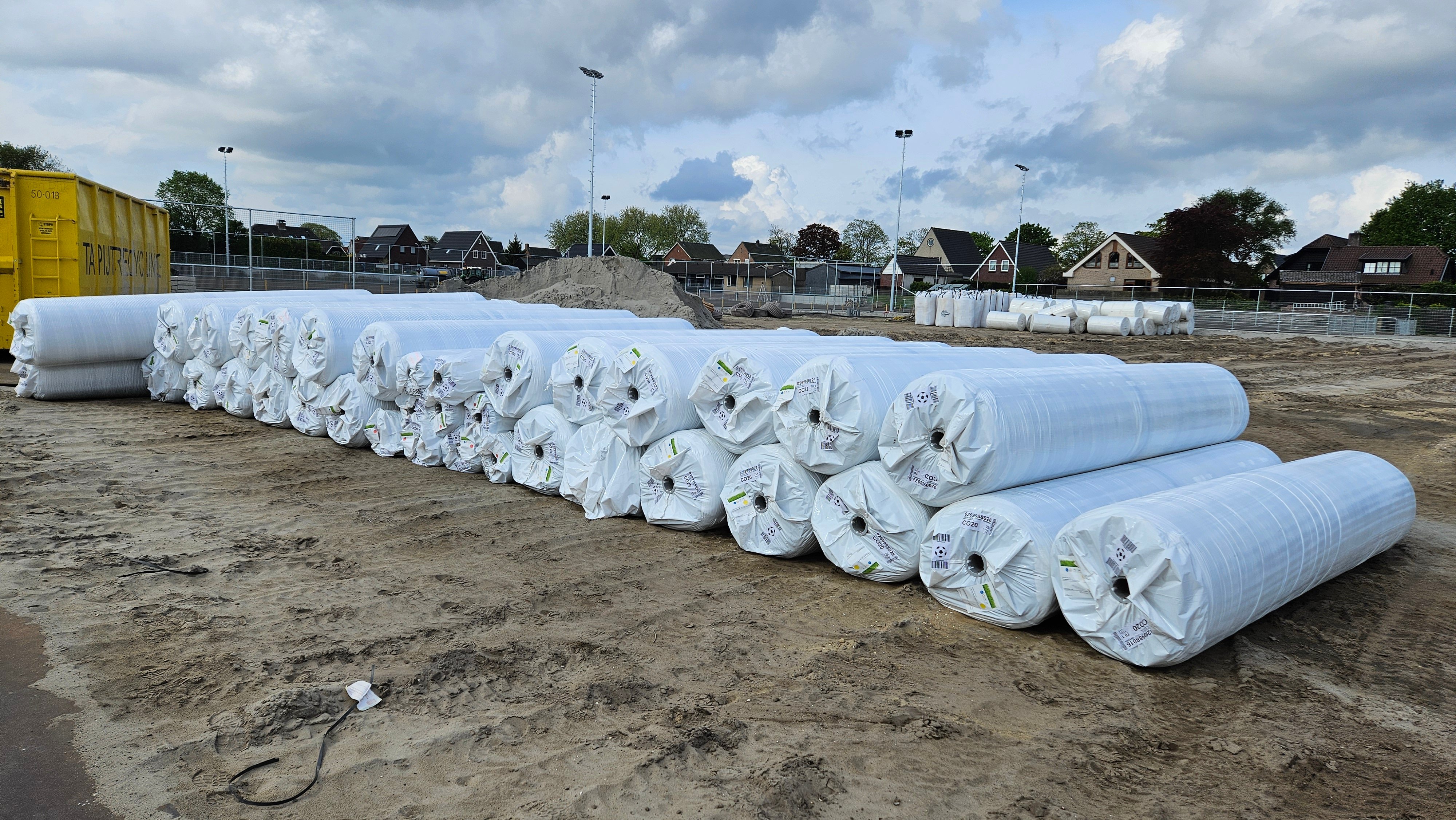

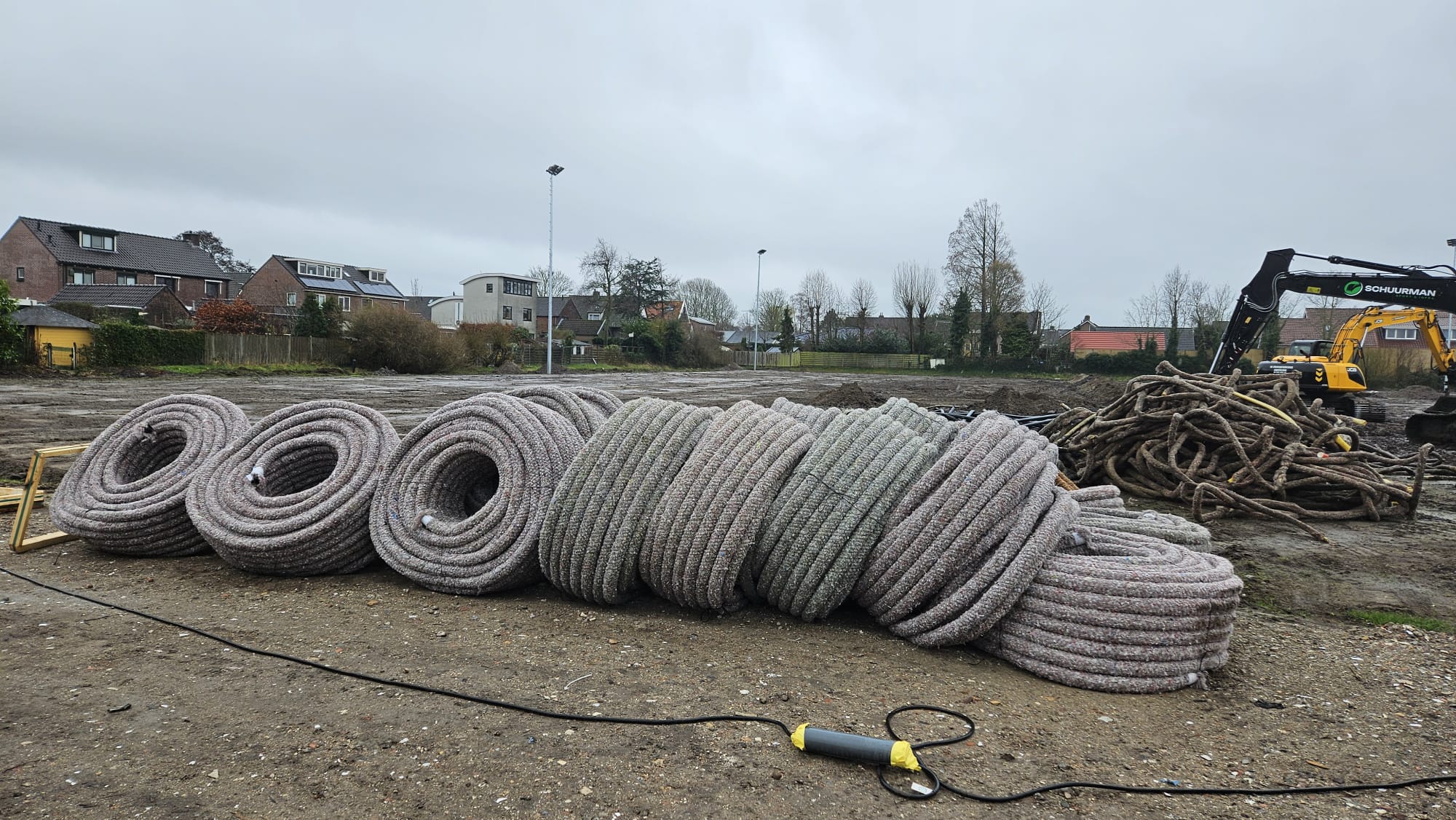

Read moreIn de vorige update gaven wij aan dat deze week de kunstgrasmatten zouden worden uitgerold. Tijdens het schrijven van dat bericht bleek dat de hoofdmat van het kunstgras al was gelegd.

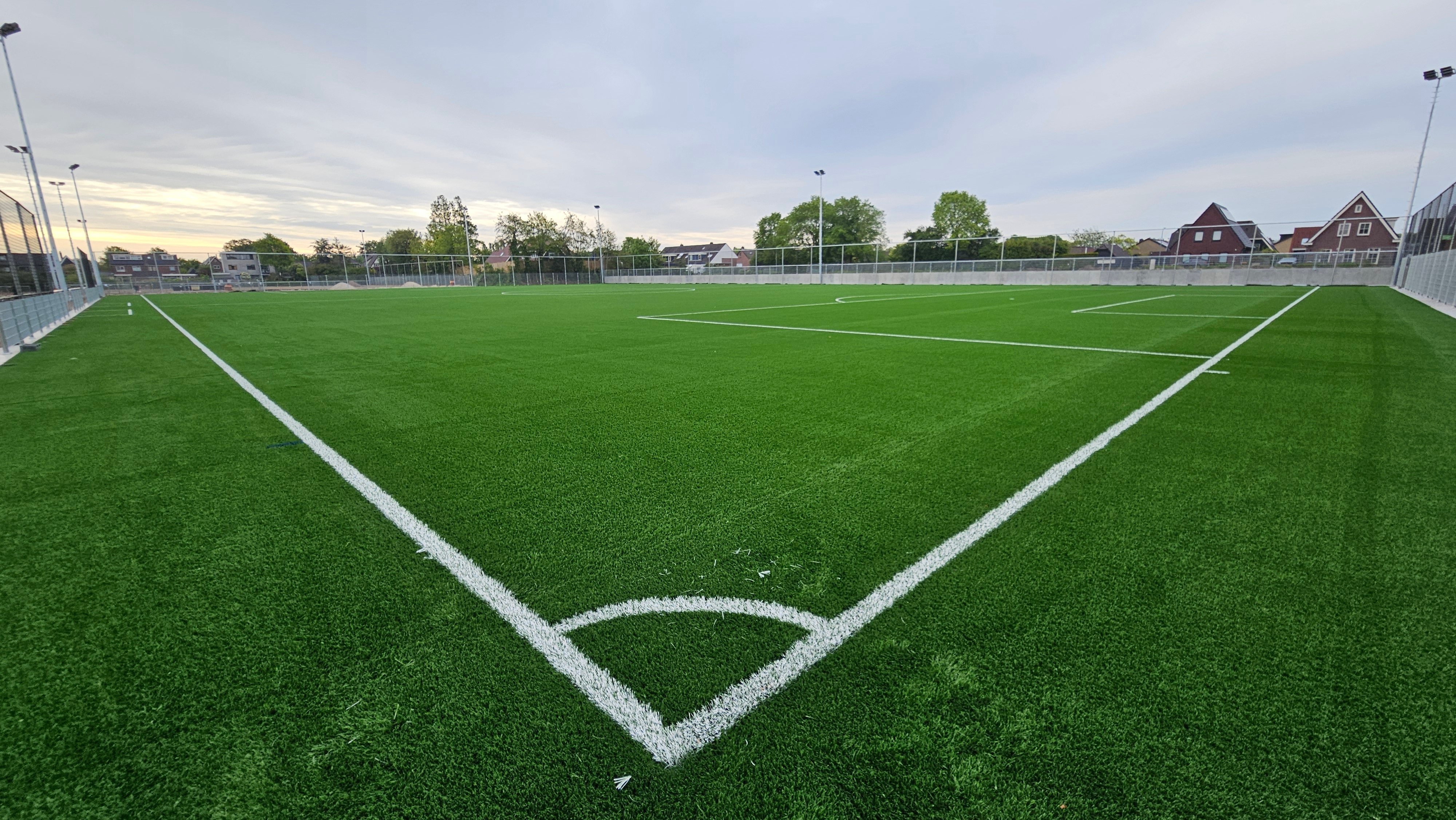

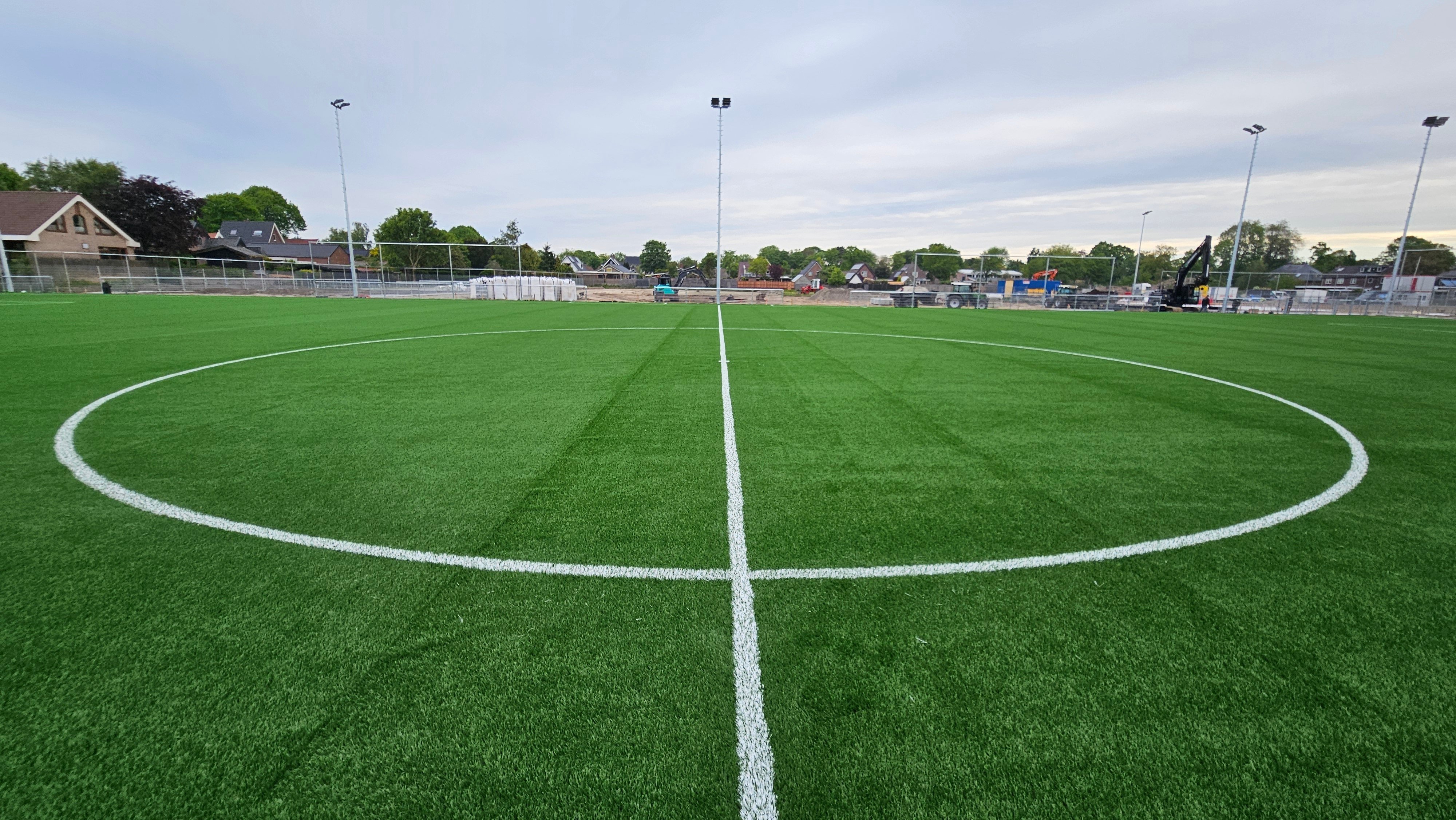

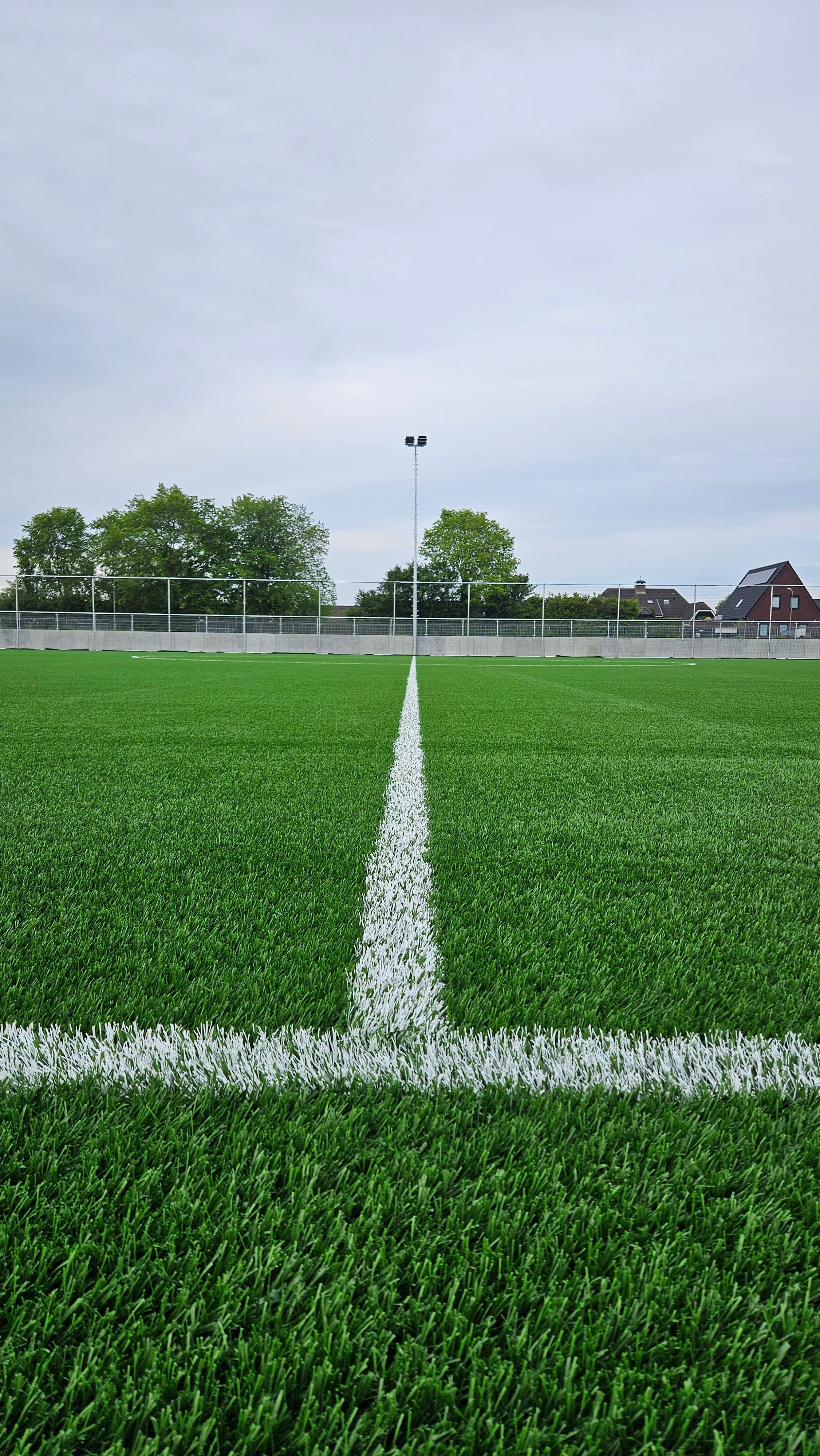

Deze week is de belijning in het veld aangebracht.
Daarnaast is deze week gestart met d…

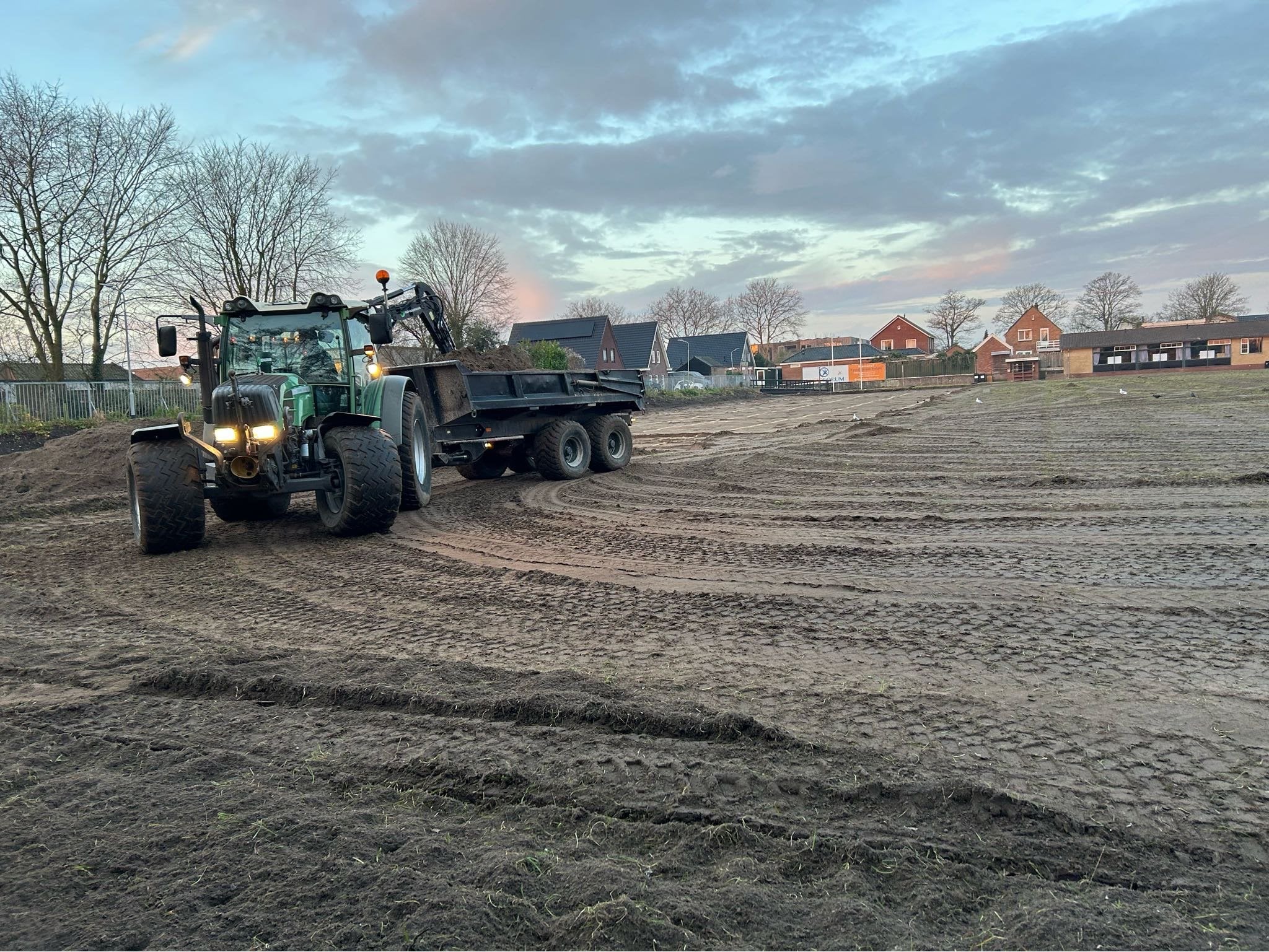

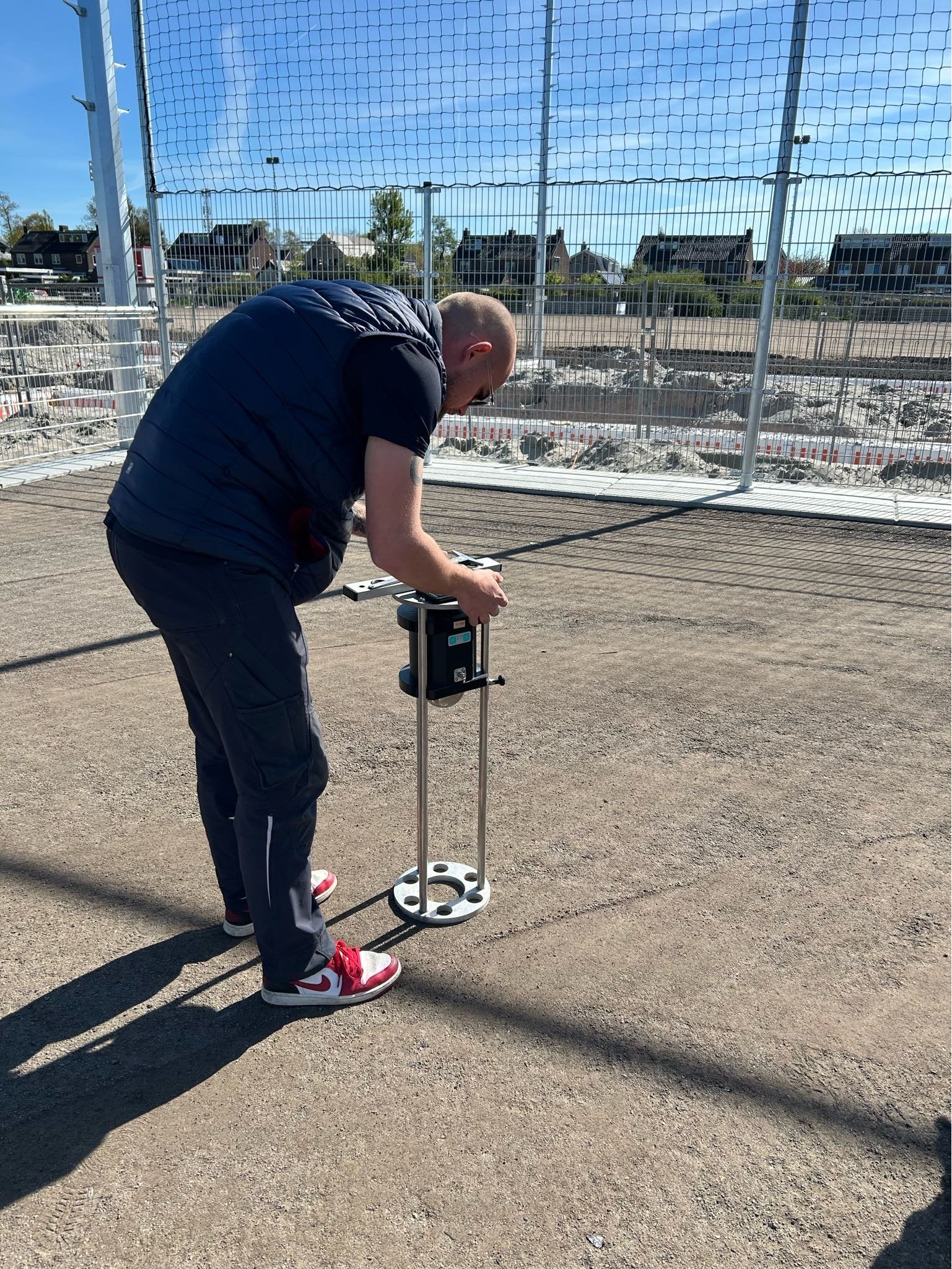

Read moreDe afgelopen periode is er hard gewerkt om de ondergrond van het kunstgrasveld klaar te maken. Deze ondergrond is goedgekeurd op samenstelling en vlakheid. Zonder deze onafhankelijke keuring mogen de kunstgrasmatten niet worden gelegd.
Ook de grond van het natuurgrasveld is onderzocht. Daar…
Read moreIn de afgelopen periode is er veel werk gedaan.

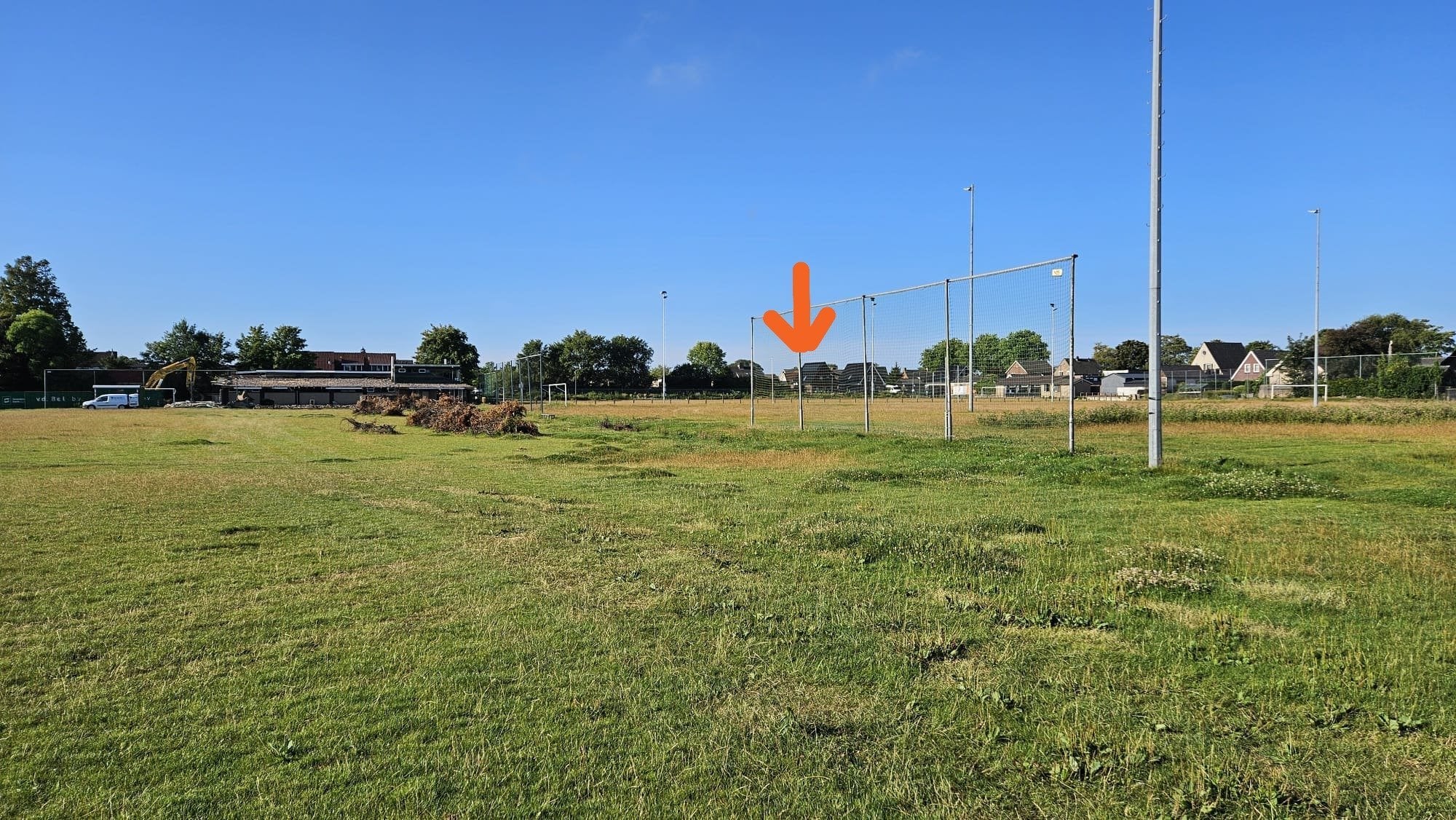

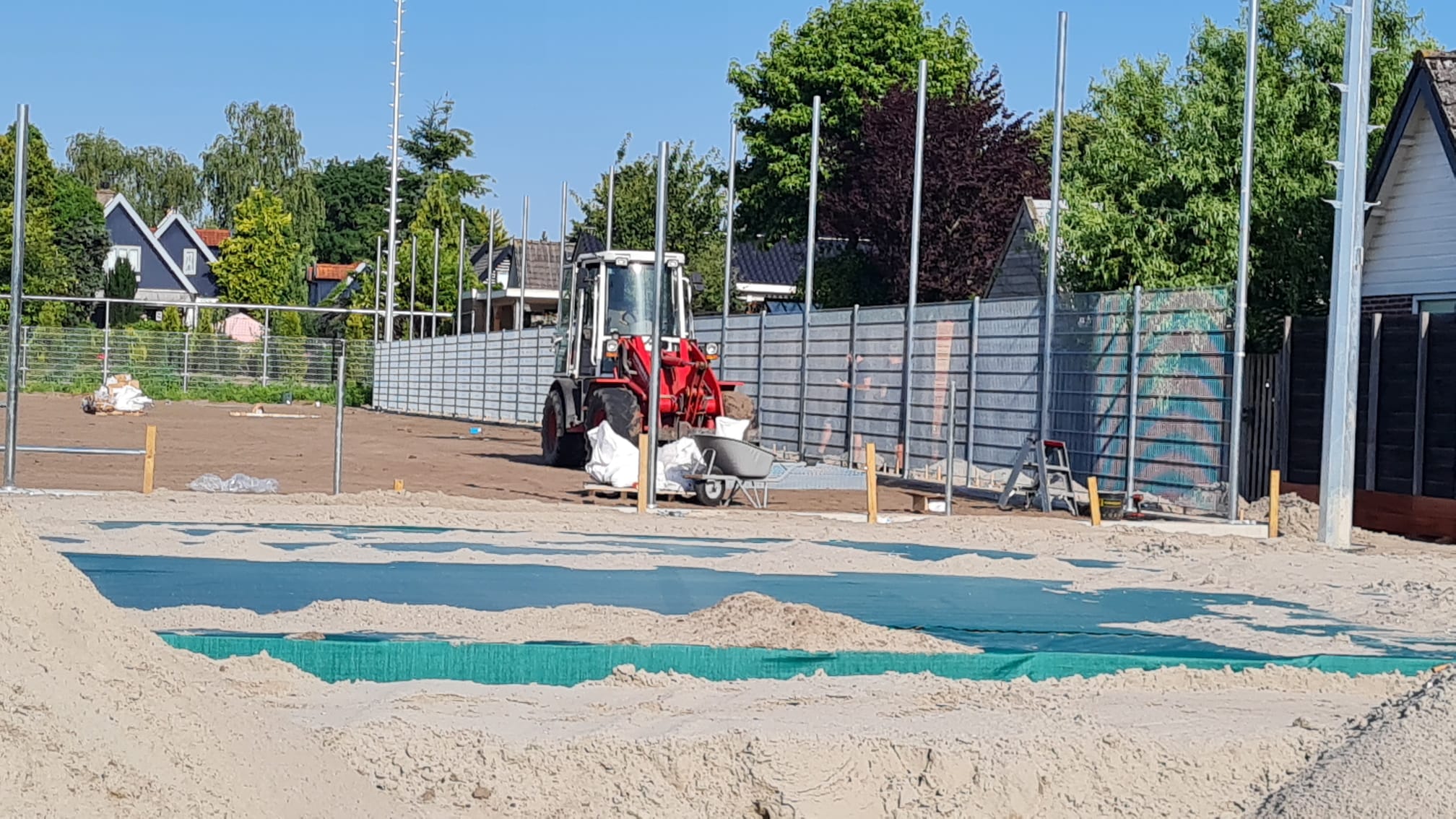

De hekwerken en ballenvangers zijn eerder geplaatst dan verwacht. De mannen werken soms dagen van 10 uur om alles op tijd af te krijgen. Ook doen zij dit om te voorkomen dat het werk stopt als het onverwacht slecht weer wordt.
Ook wannee…

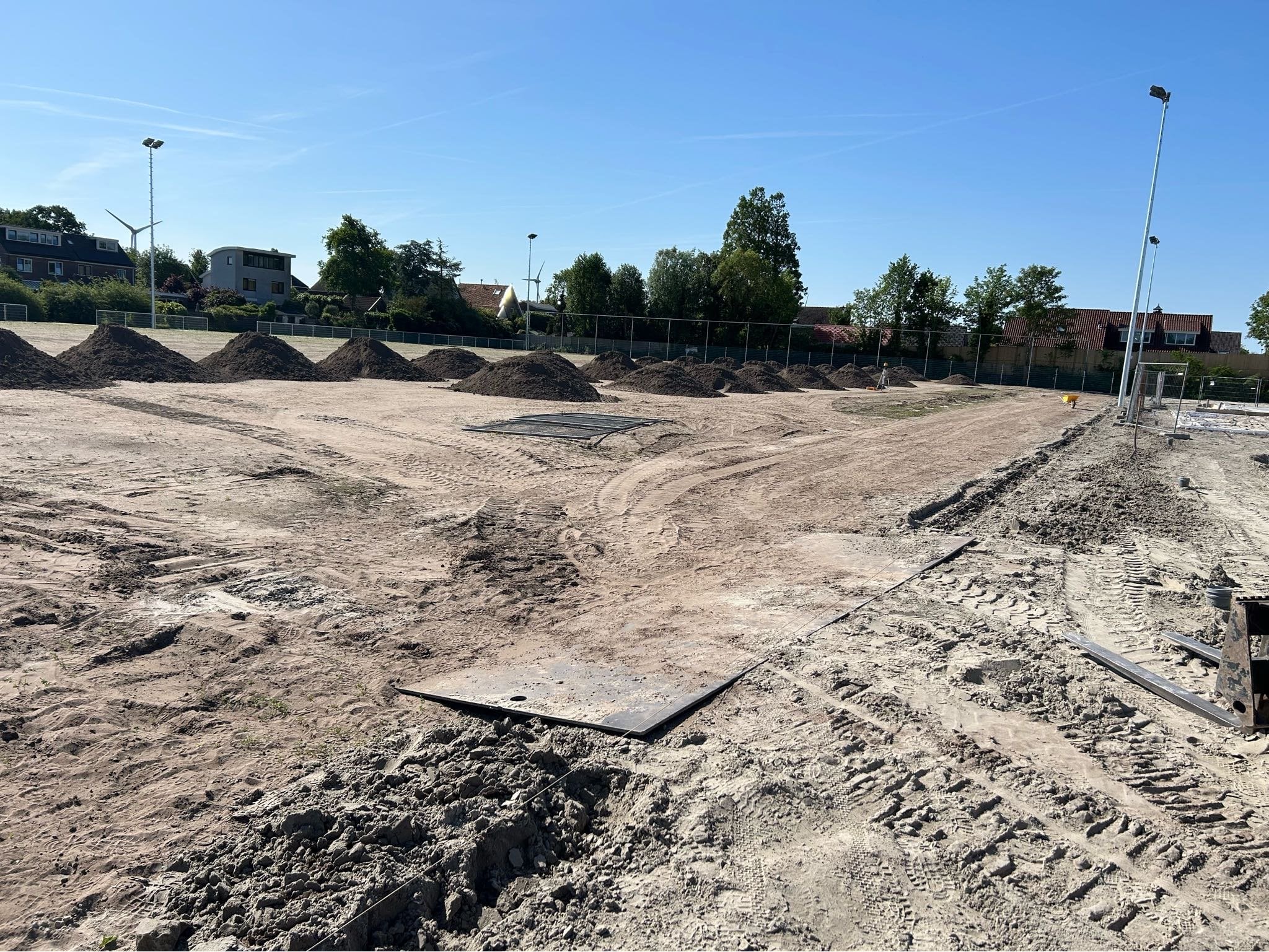

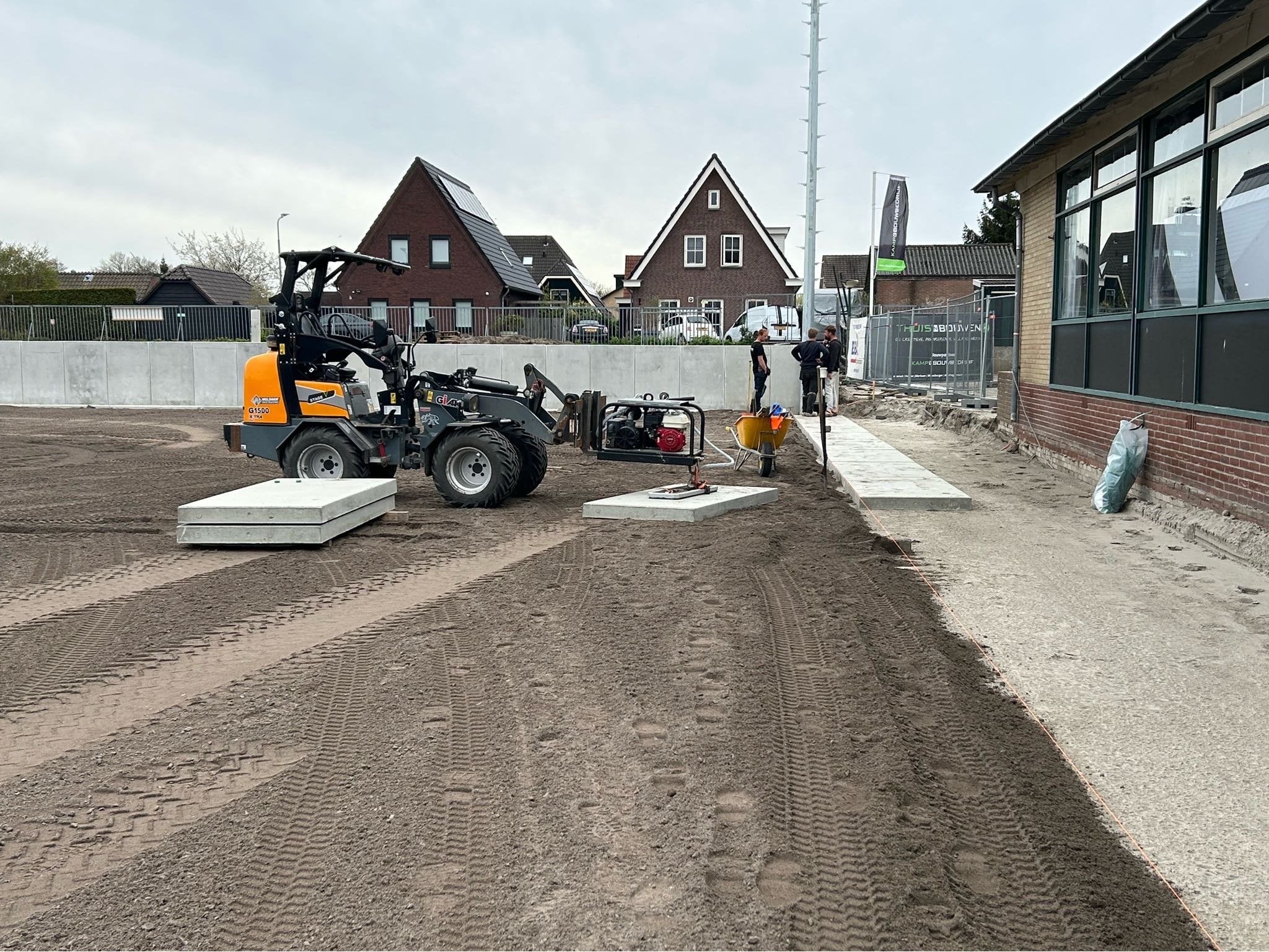

Read moreAfgelopen week is er veel werk gedaan. Het granulight (waterdoorlatend ophoogmateriaal) is op het kunstgrasveld gelegd. Op het hoofdveld is de bovenste laag met grond aangebracht.
Daarna zijn rondom de kunstgrasvelden en het hoofdveld betonplaten geplaatst.

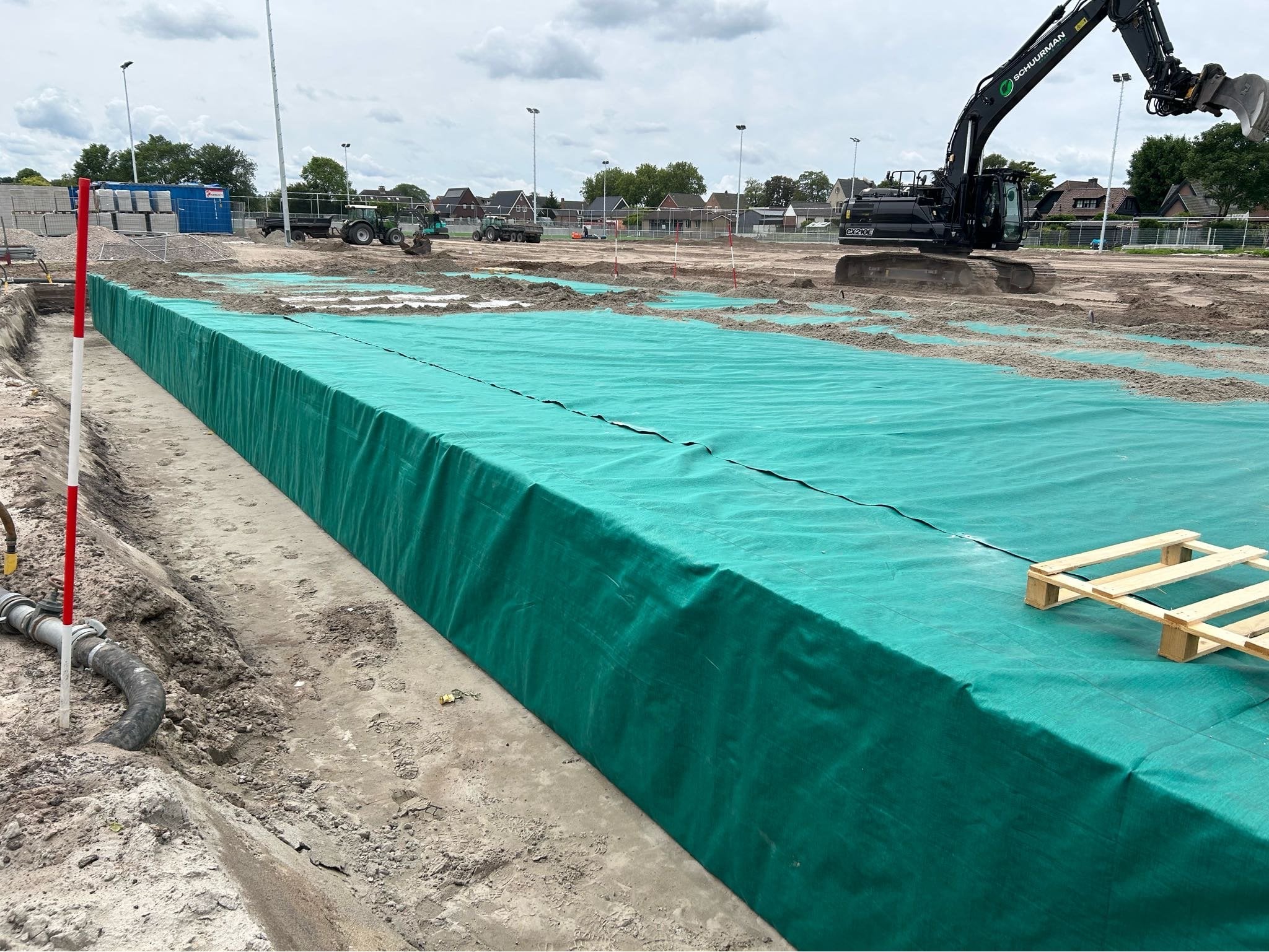

Ook is de beregening op het…

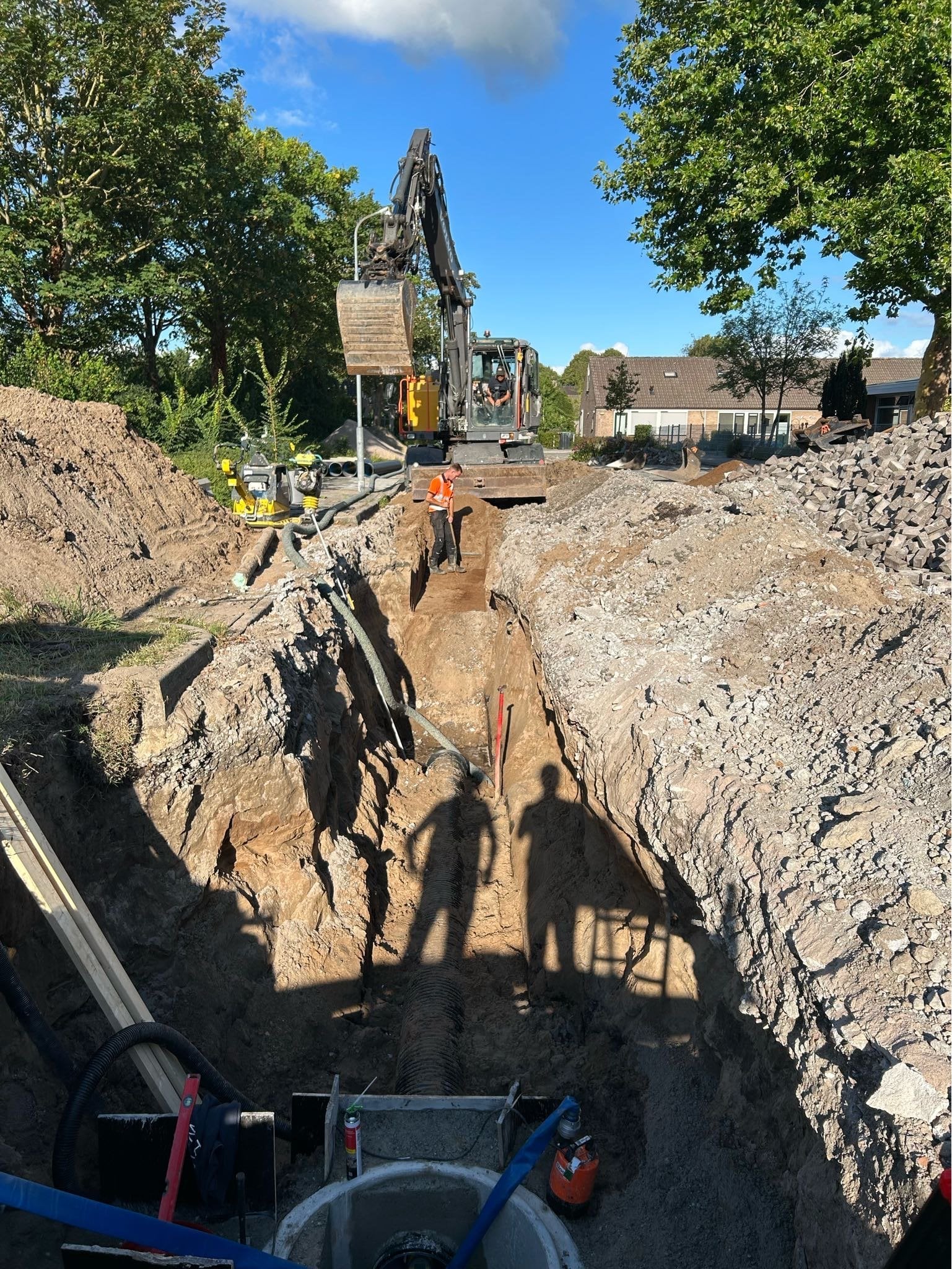

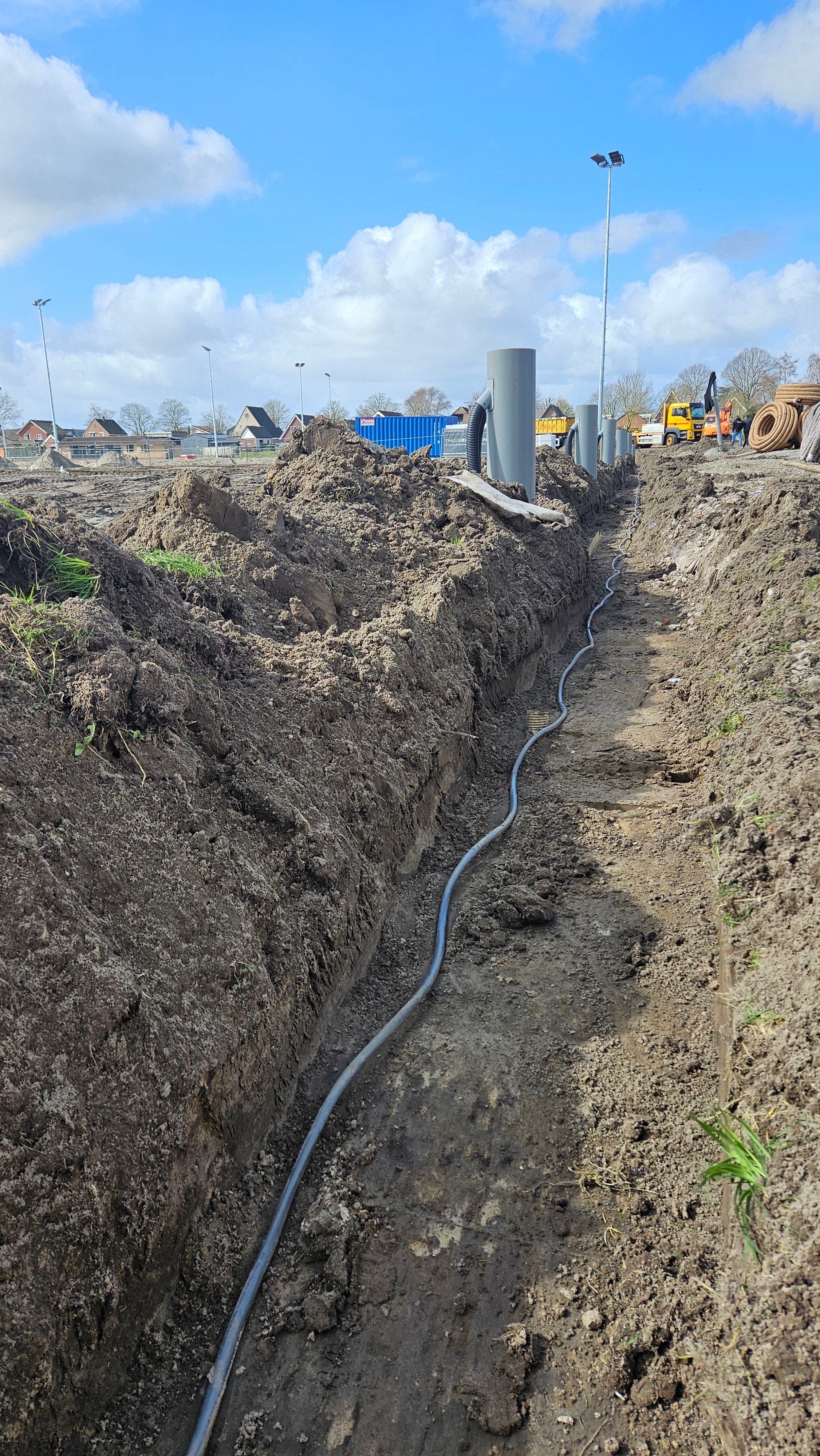

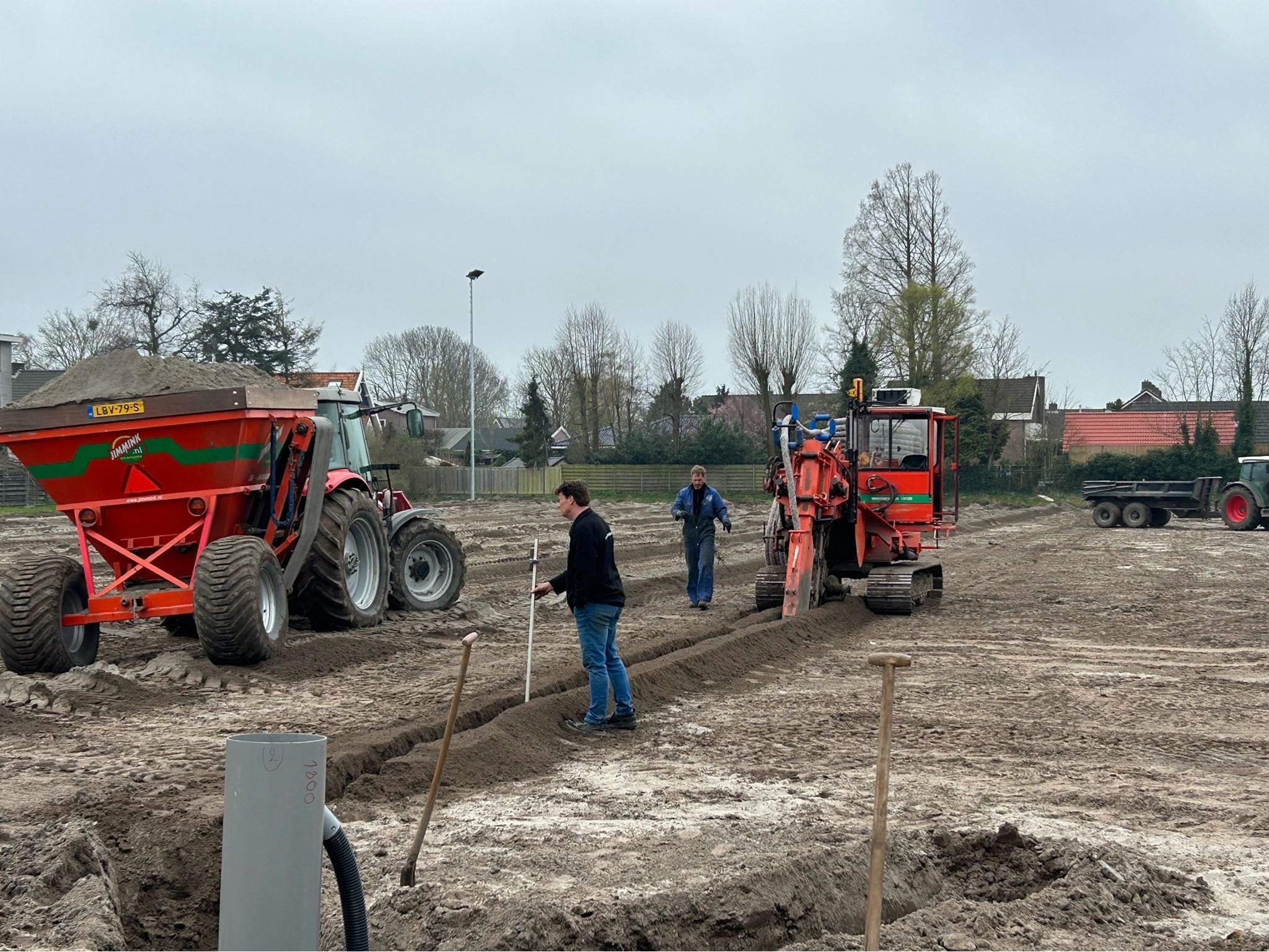

Read moreAfgelopen week is er gewerkt aan het aanleggen van verlichtingskabels langs de velden en aan het aansluiten van drainagebuizen op de putten.
Ook is gisteren de ondergrond van het kunstgrasveld gekeurd door een onafhankelijke organisatie. De ondergrond moet aan duidelijke eisen voldoen, zoal…

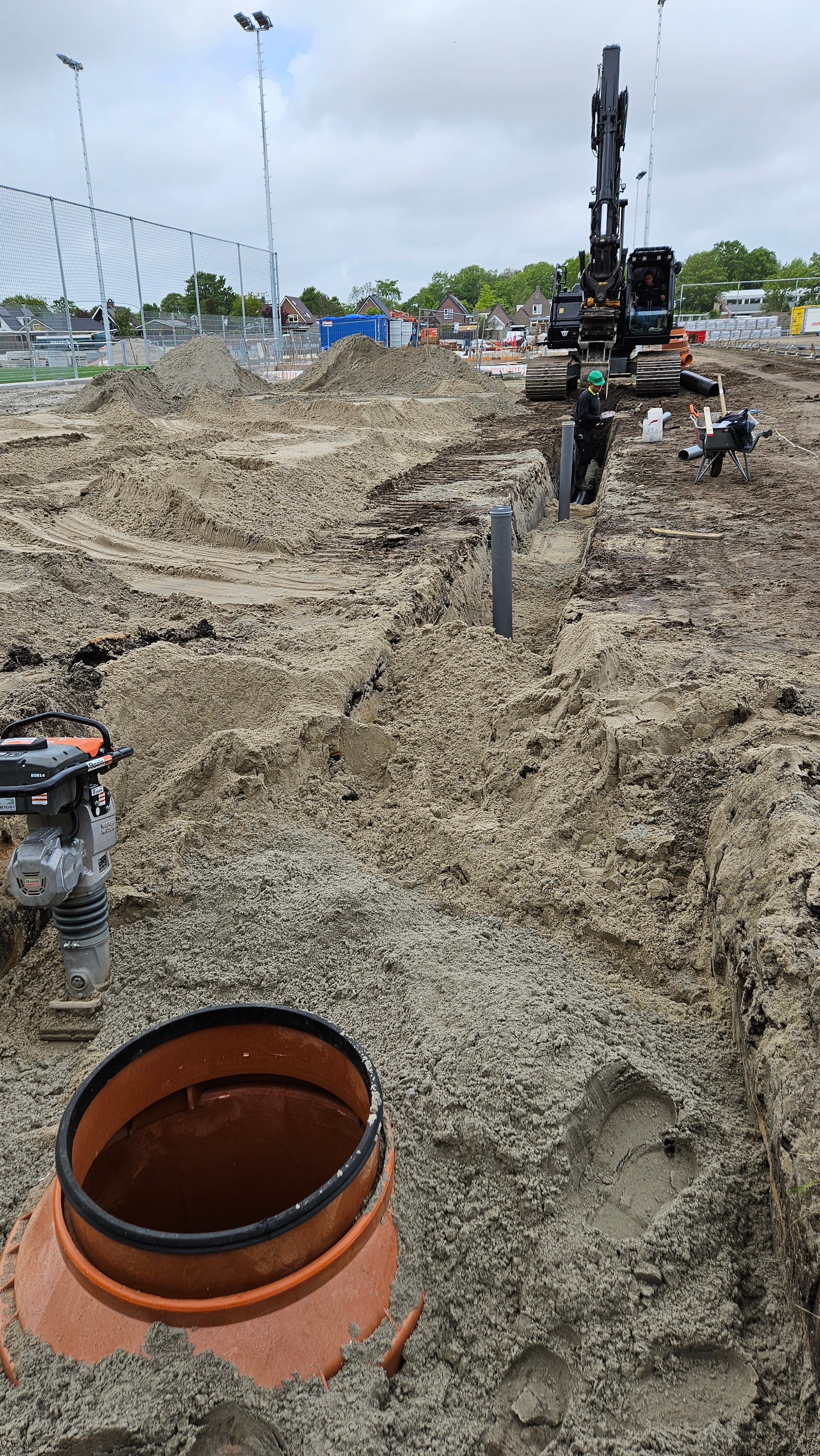

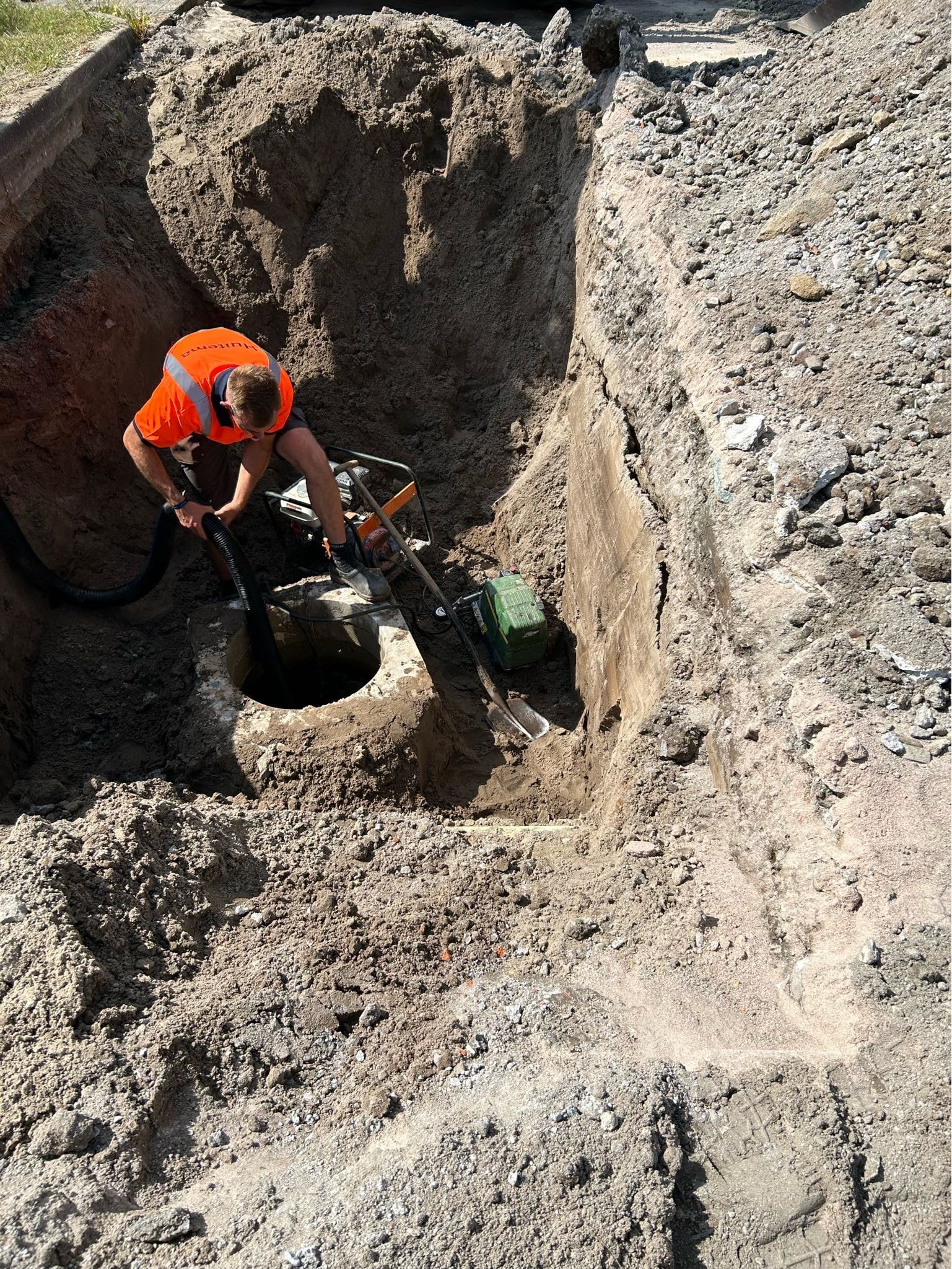

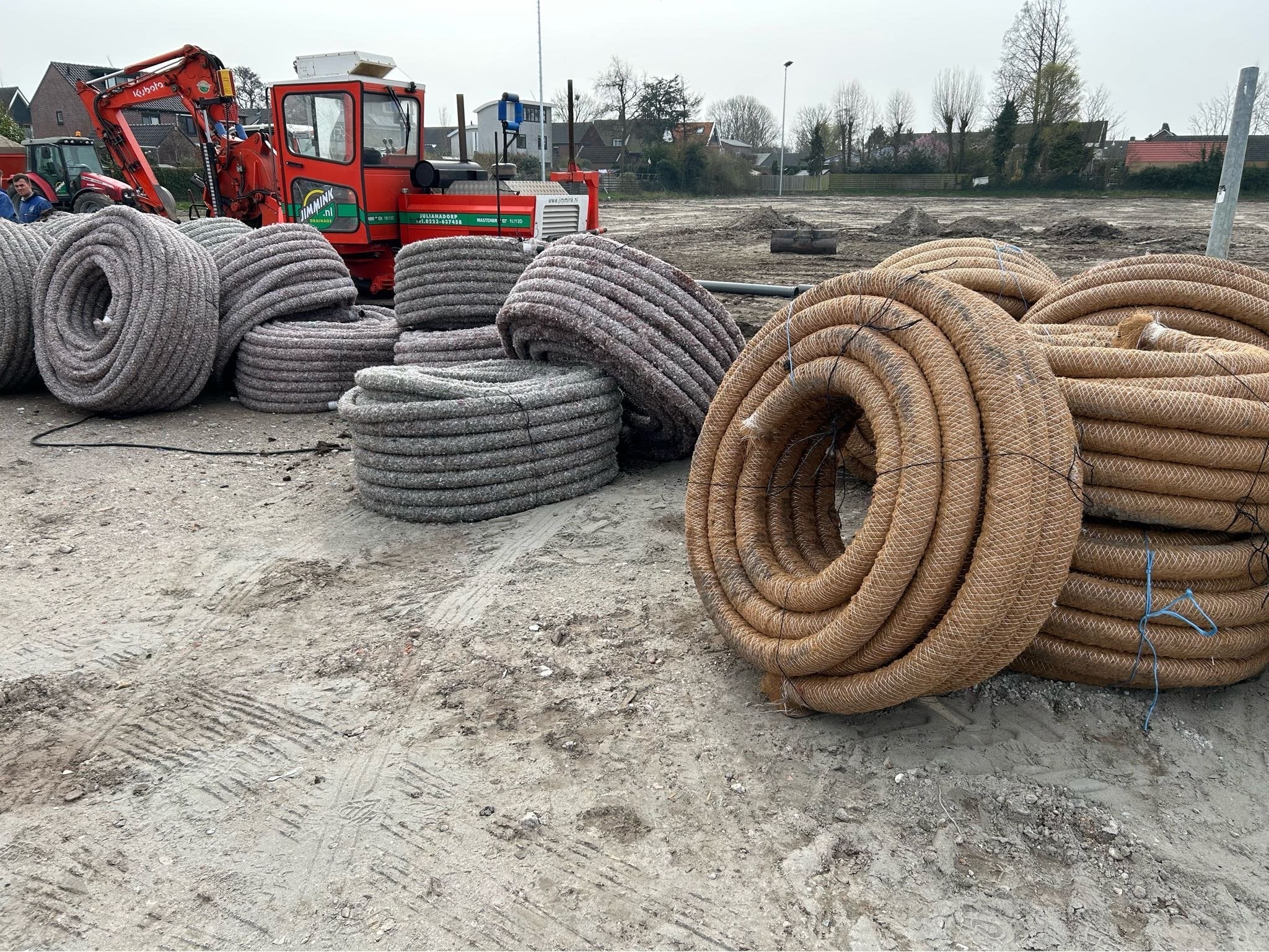

Read moreDeze week zijn de drainagebuizen aangelegd in het kunstgrasveld en in het hoofdveld.

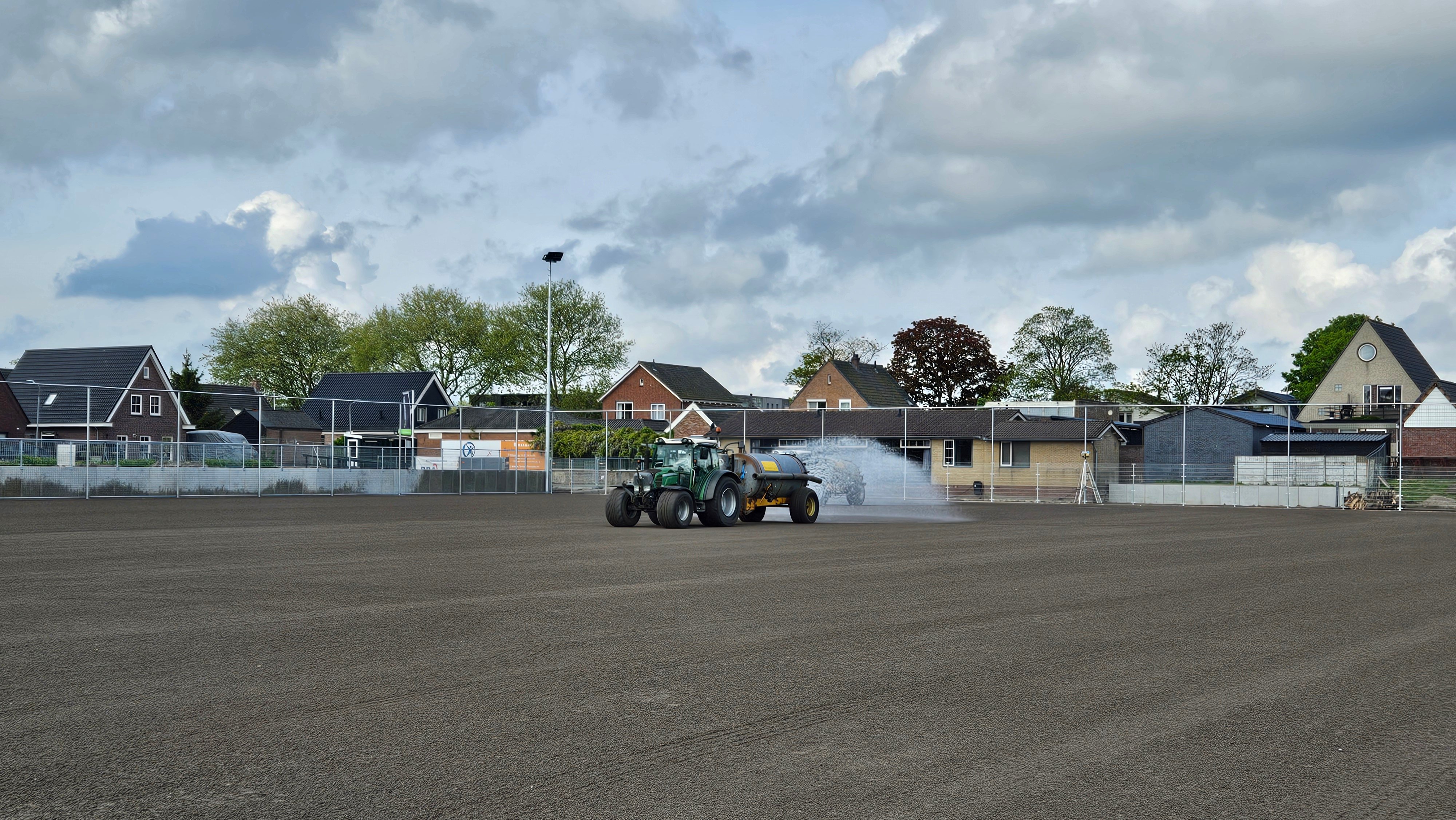

Ook is het zand voor het kunstgrasveld aangebracht. Het veld ligt nu netjes op de juiste hoogte. Volgende week worden deze werkzaamheden afgerond.
Daarnaast zijn de putten voor het doorspuiten van de …

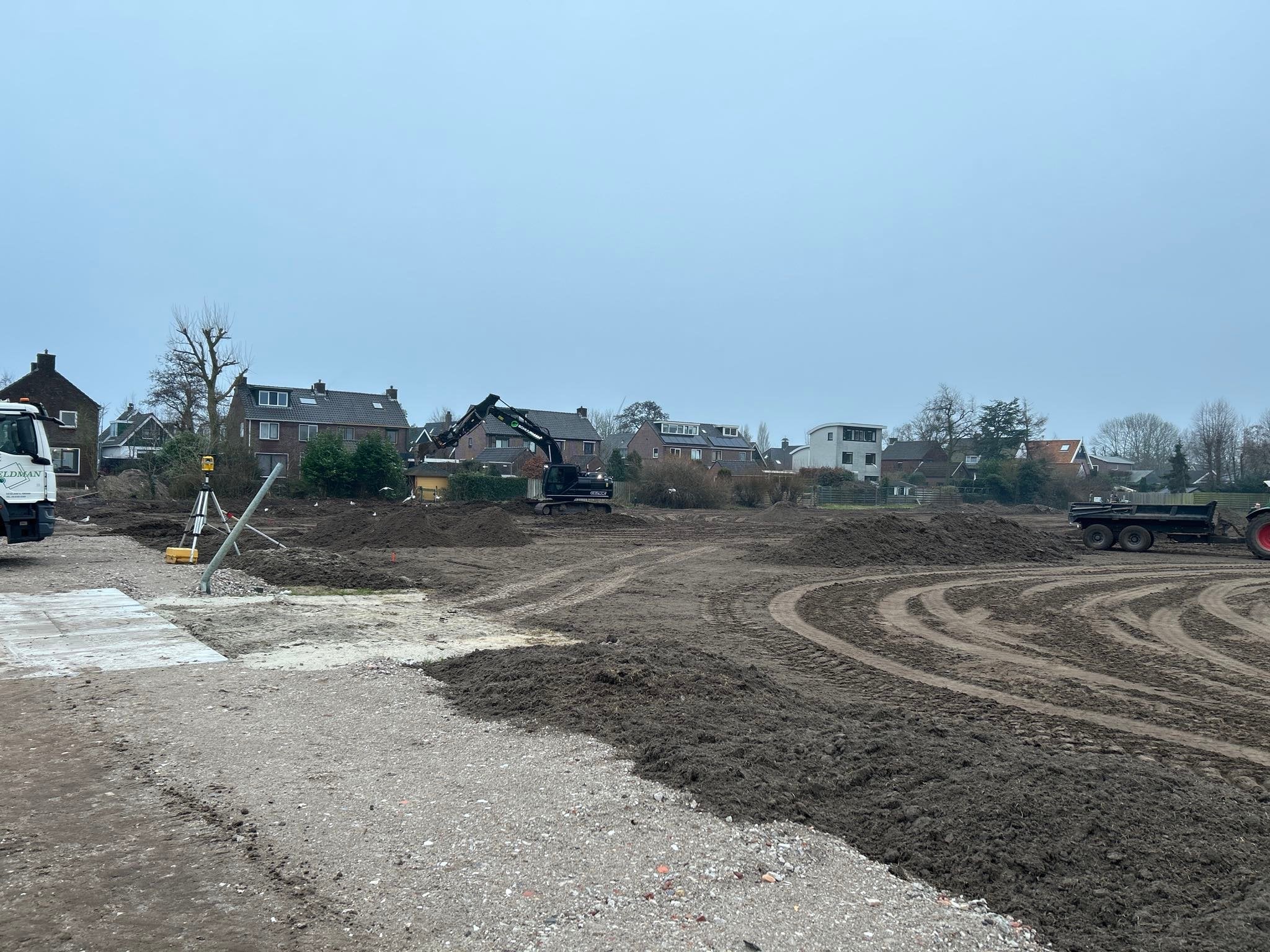

Read moreAfgelopen week zijn de eerste drainagebuizen aangelegd in het kunstgrasveld en in het hoofdveld. Hierdoor blijven de velden droog tijdens de graafwerkzaamheden.

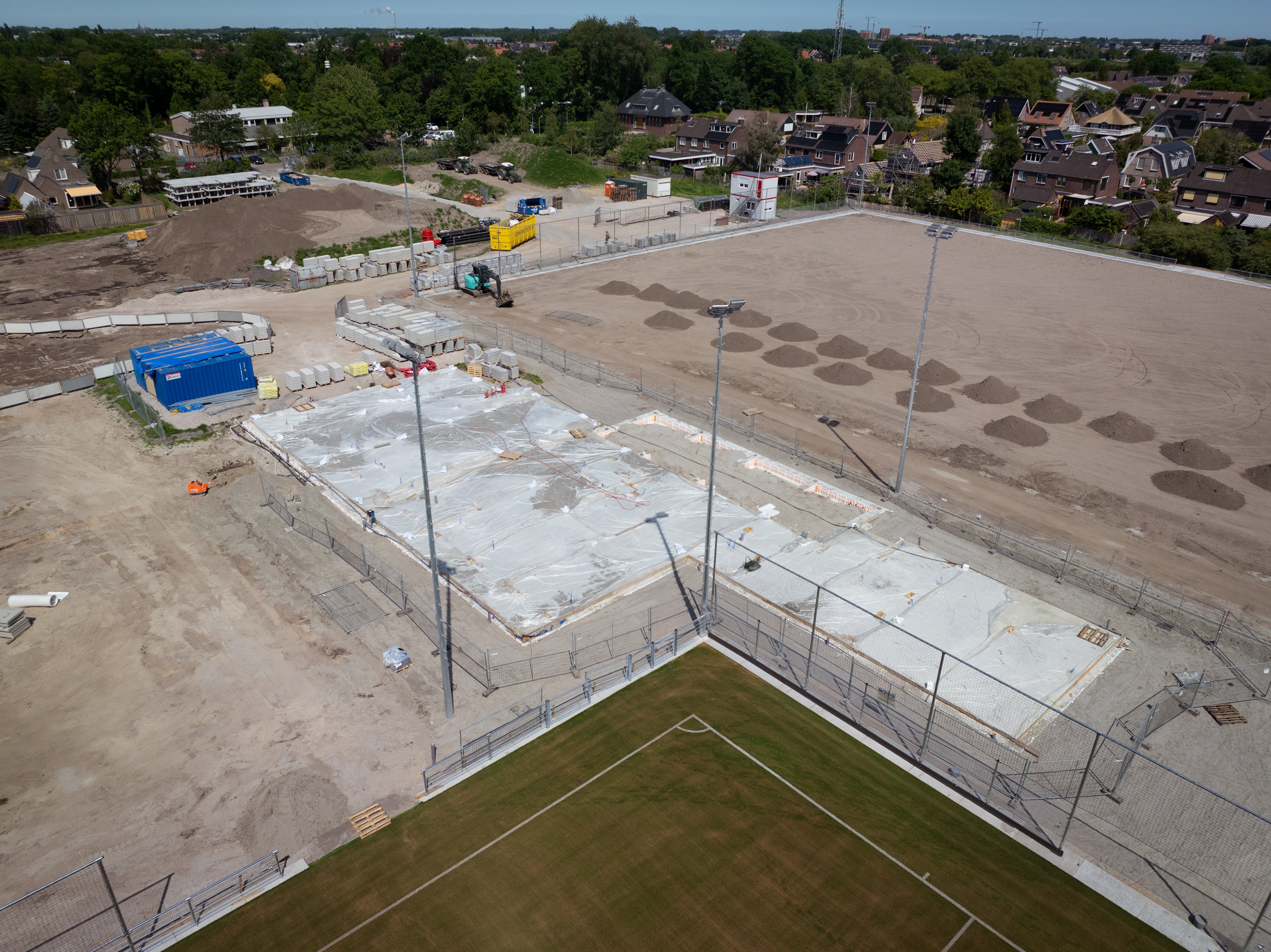

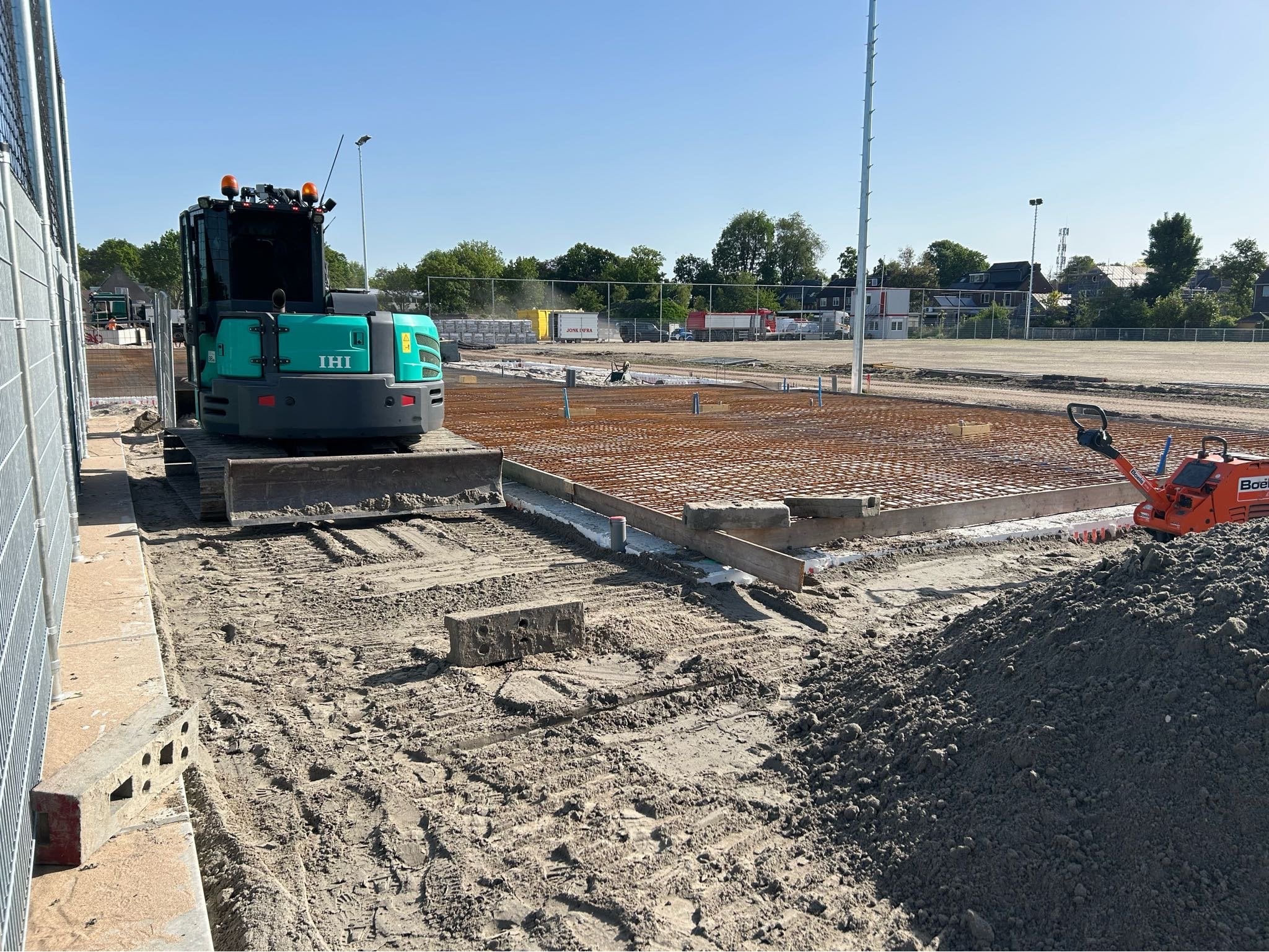

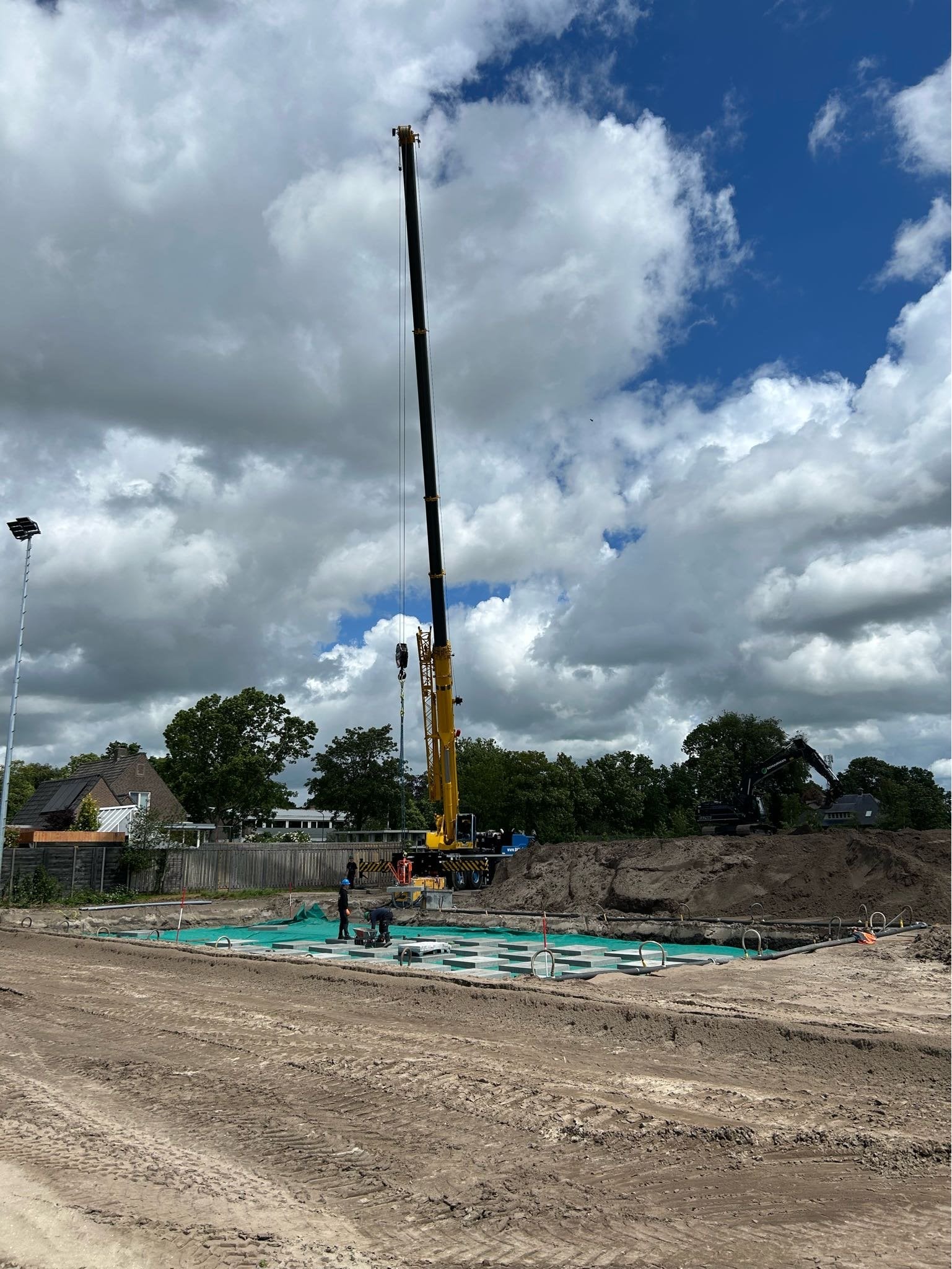

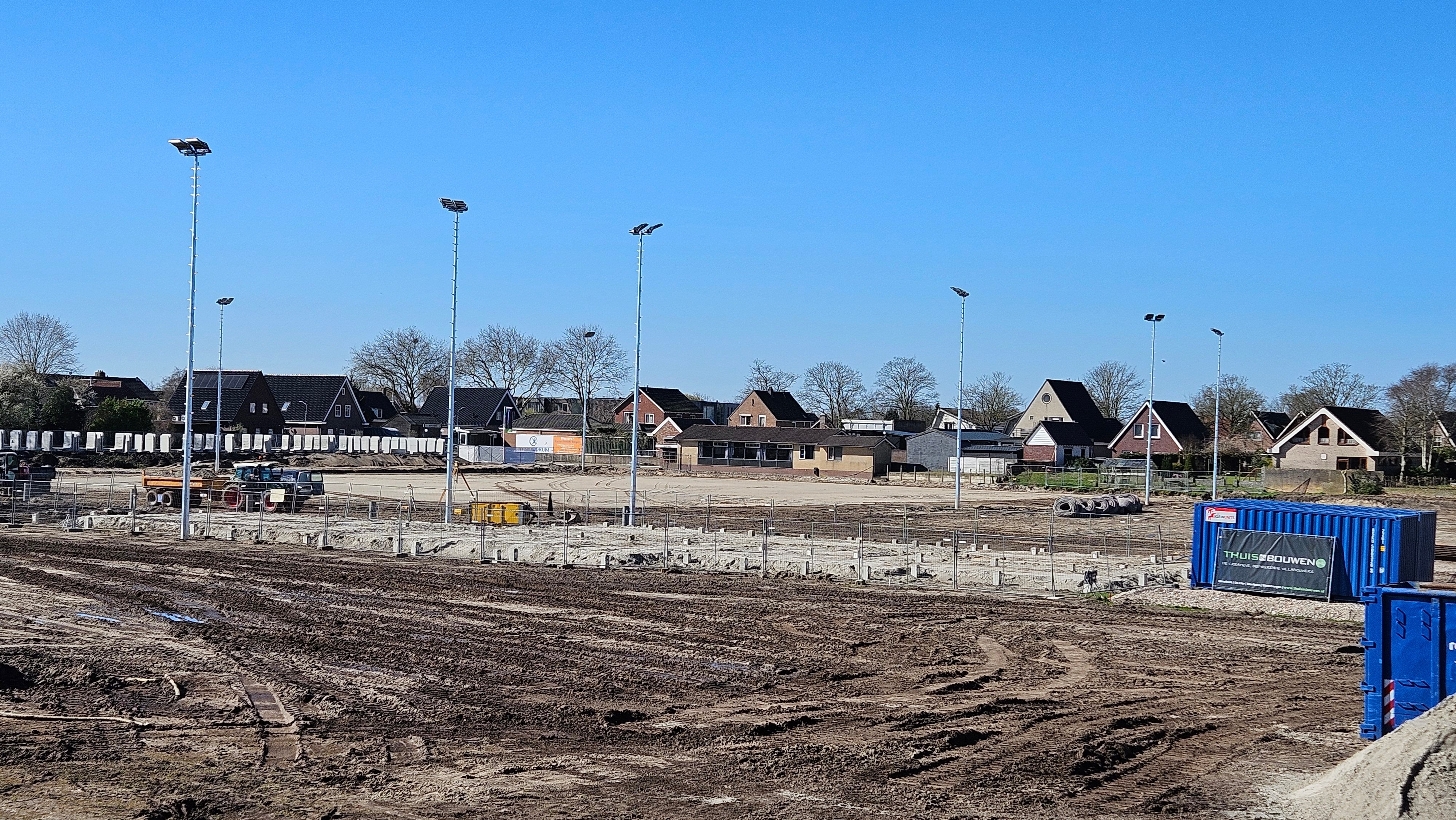

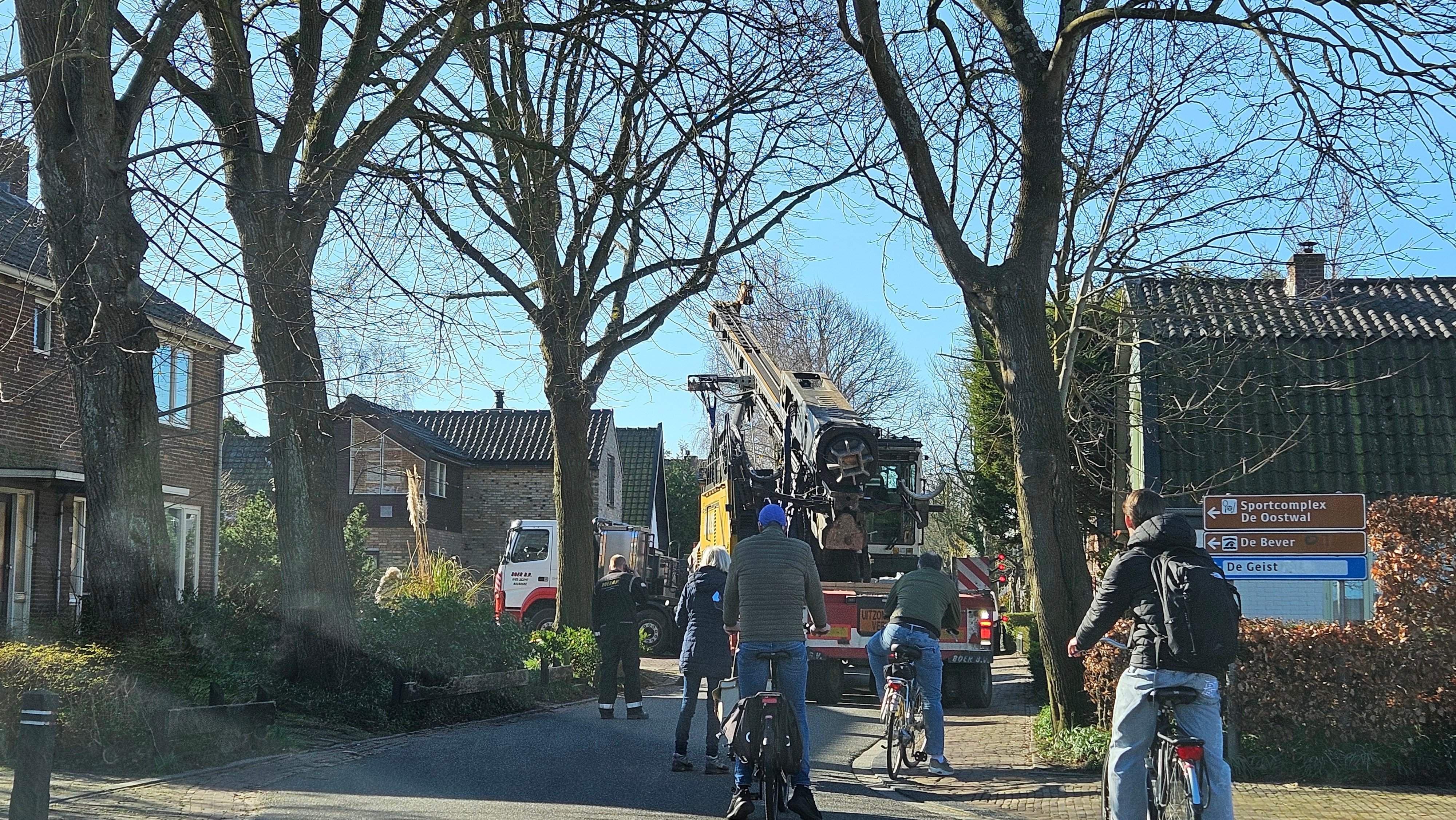

Ook zijn de funderingspalen voor het clubgebouw in de grond geplaatst. Kamp had hiervoor ongeveer 2,5 dag nodig, in p…

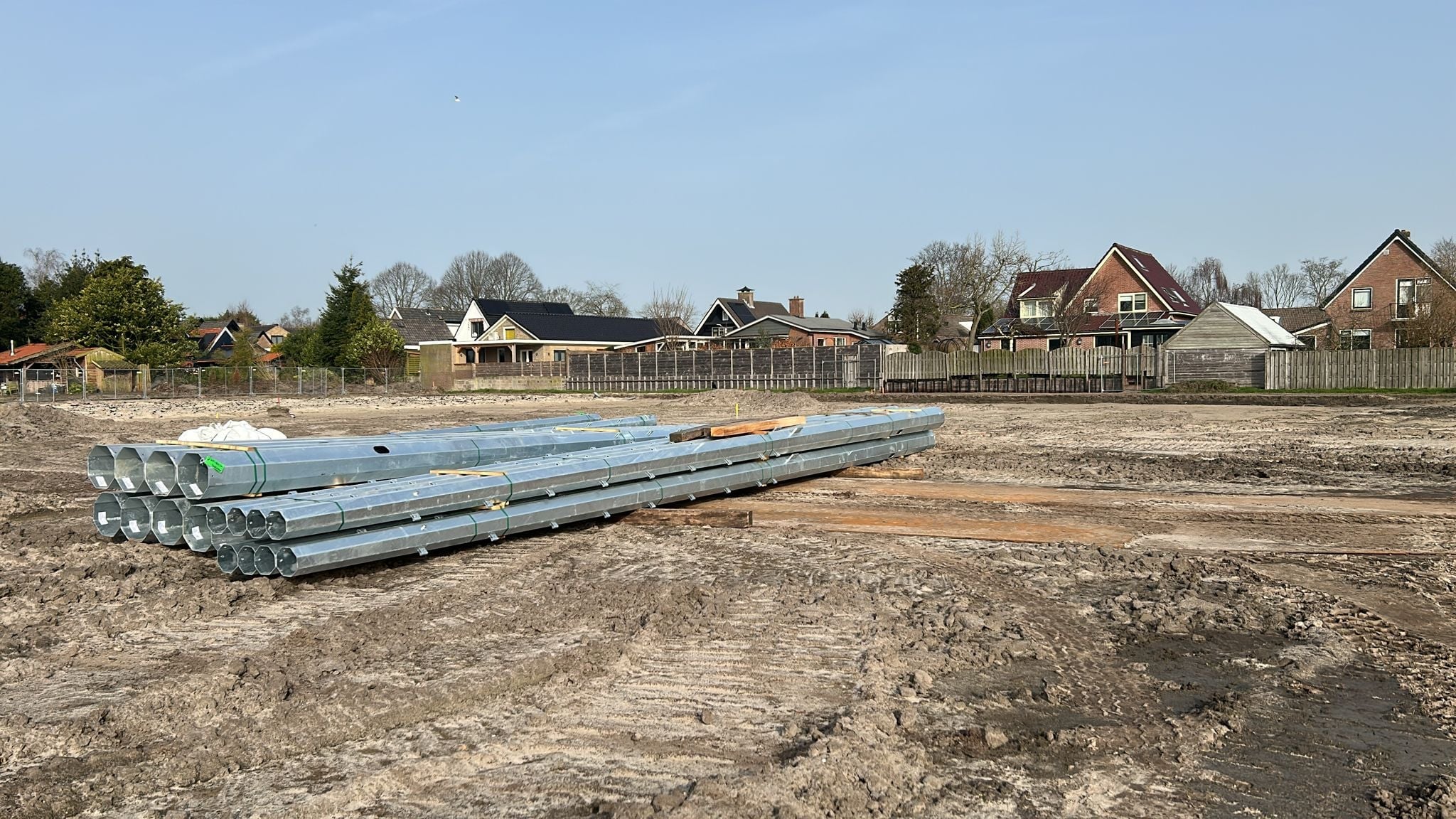

Read moreAfgelopen week bestond het werk uit veel voorbereidende werkzaamheden. Ook zijn de meeste lichtmasten geplaatst. Een filmpje hoe dit gaat staat in deze update.
Vandaag en volgende week worden de eerste drainagebuizen in de grond gelegd. Dat is nodig om het overtollig regenwater…

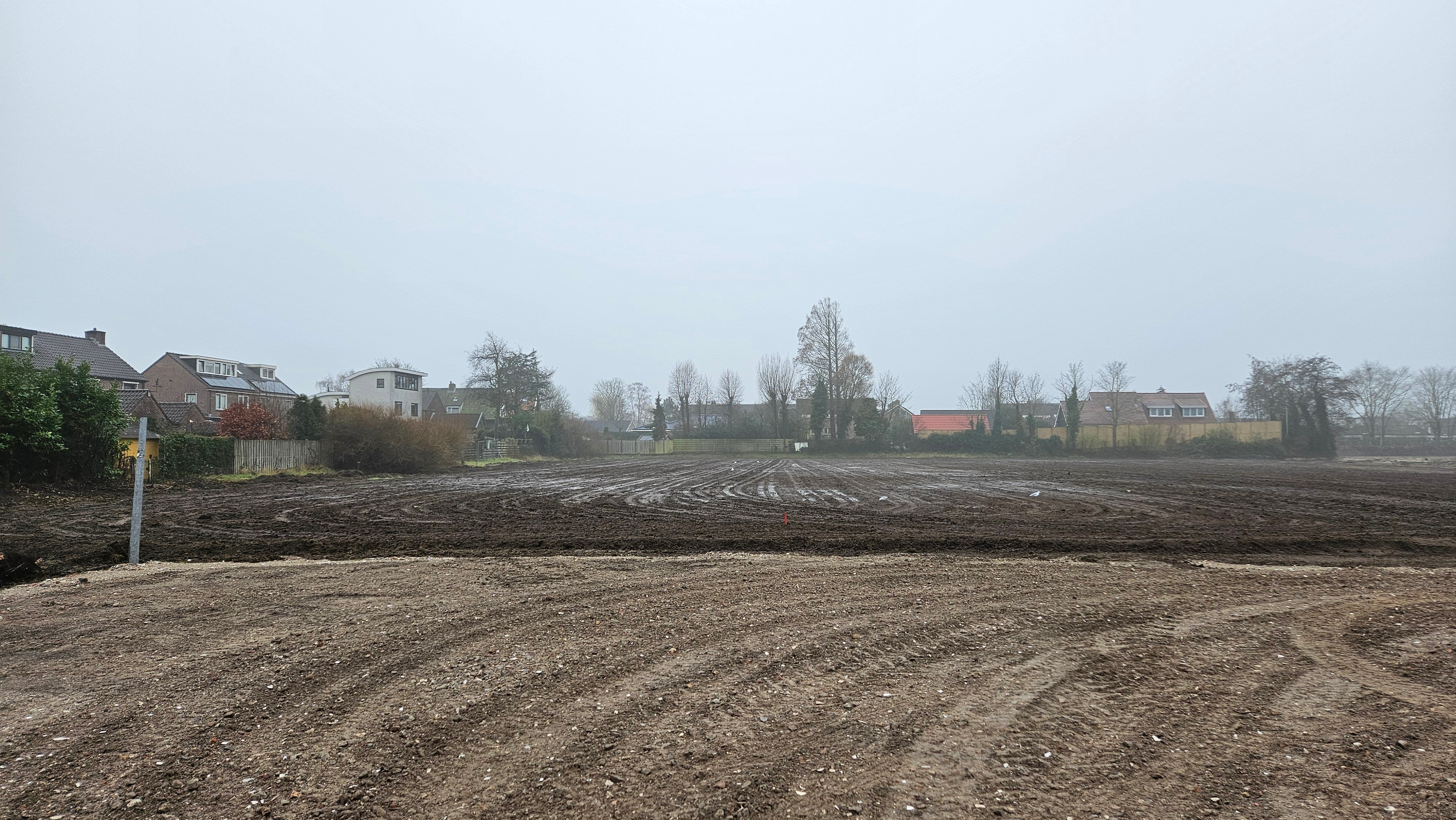

Read moreDeze week is CSC Sport weer gestart met de werkzaamheden op de velden van SV Vrone. Ze werken nu aan het hoofdveld en het kunstgrasveld. Het tweede veld komt later aan de beurt. De ondergrond wordt klaargemaakt voor de volgende stappen.
Om sneller te werken, zetten ze extra middelen in. Zo …
Read moreU heeft waarschijnlijk gehoord dat er deze week archeologisch onderzoek is gedaan op het terrein van SV Vrone. Verschillende media hebben hierover geschreven. Ook het Jeugdjournaal besteedde hier gisteren aandacht aan. Ter informatie delen we een link naar een nieuwsbericht van Streekstad Centraa…
Read moreBeste volgers,
Het werk op de grond gaat goed vooruit. De ondergrond van de eerste velden zien er goed uit.
Vervelend is dat we het terrein nog archeologisch moeten onderzoeken. Dat is nodig voordat we dieper gaan graven voor het riool en het gebouw van de cl…
Read moreBeste volgers,
Allereerst wensen wij jullie een goed en gezond 2026. Dit is het jaar waarin het sportcomplex van SV Vrone een grote verandering krijgt.

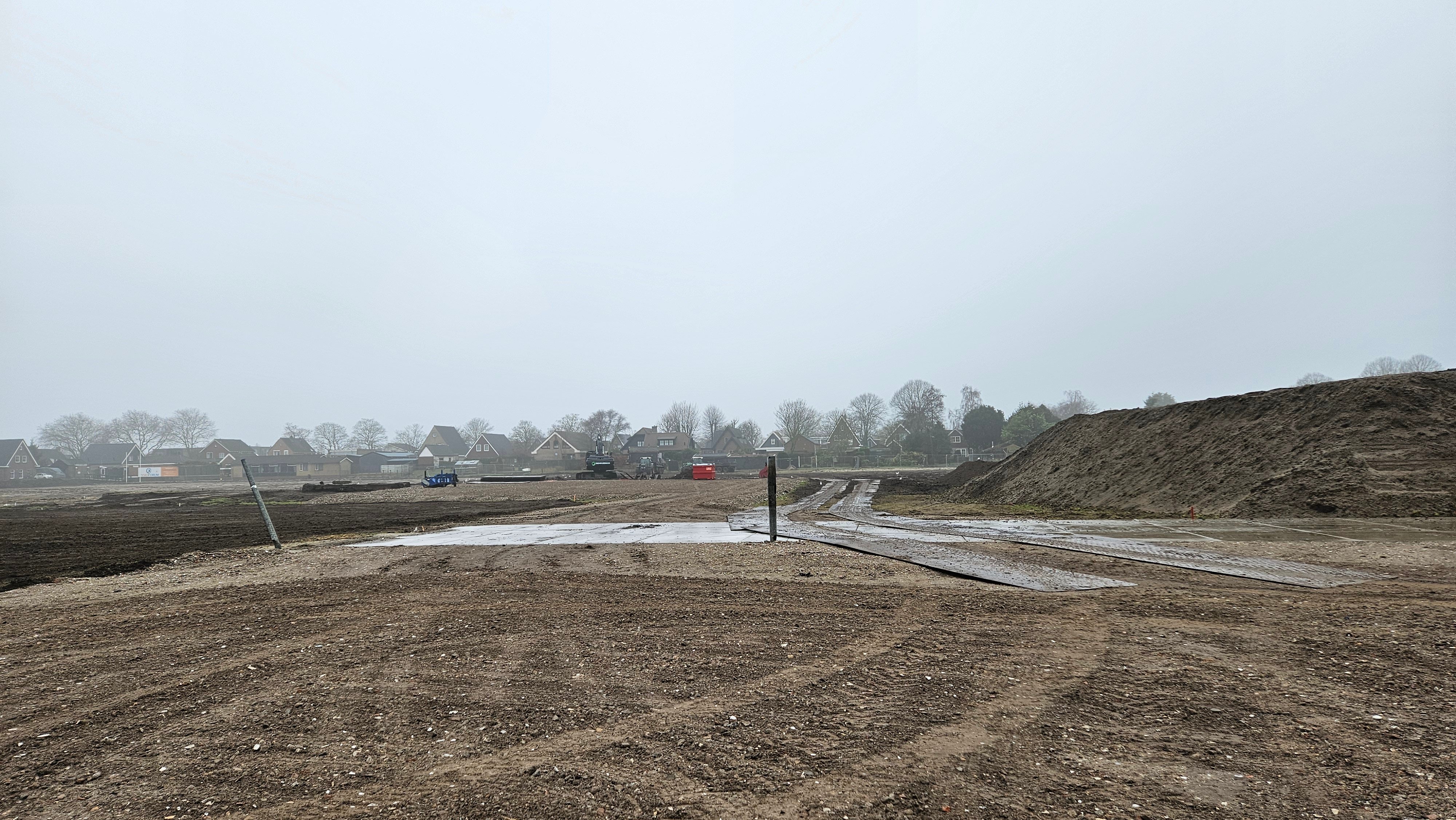

Het werk is op dit moment gestopt. Dit is niet verrassend na de sneeuw die is gevallen.
Volgende week…
Read moreBeste volgers,

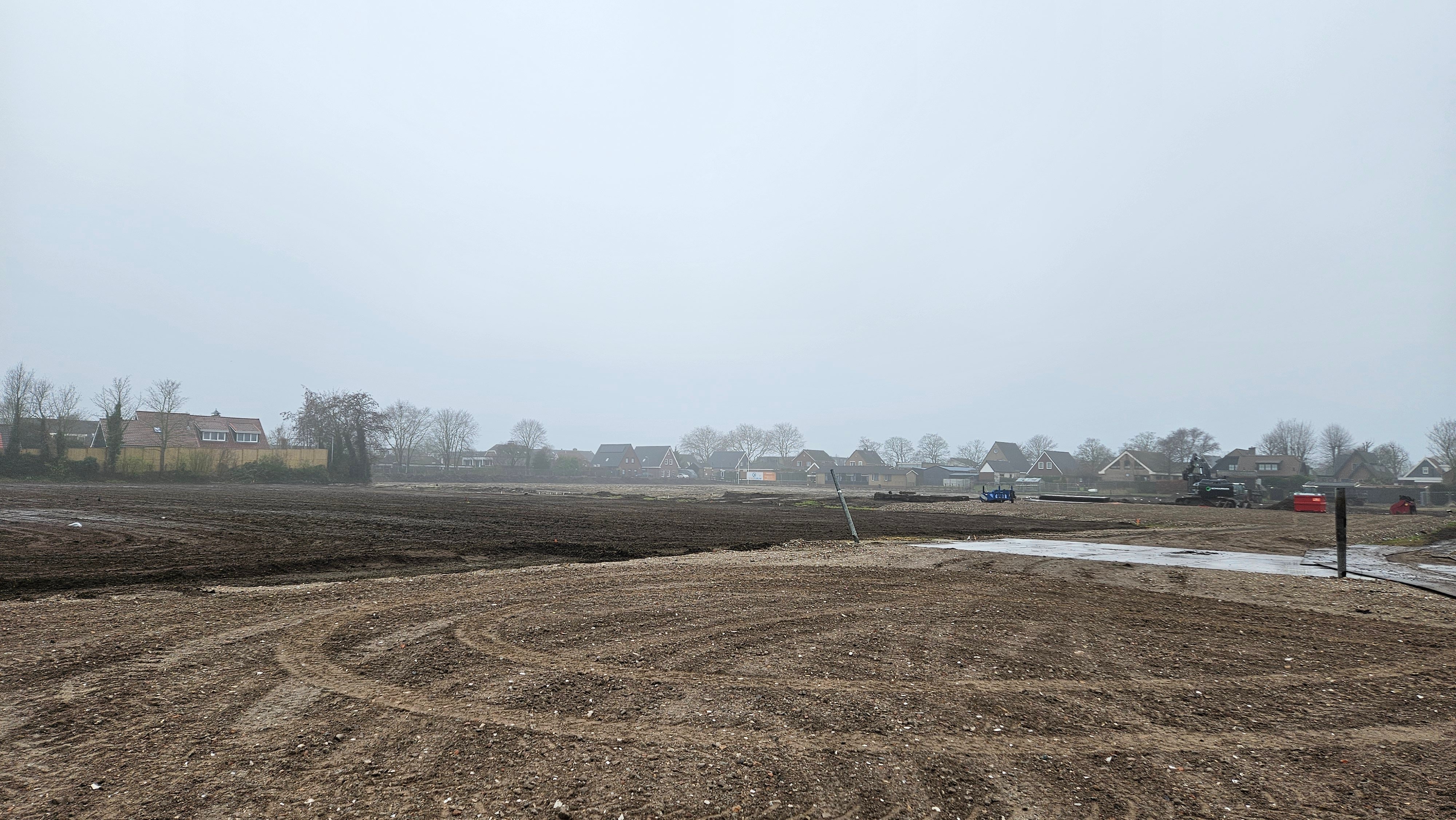

Het grondwerk op het sportterrein van SV Vrone gaat gestaag door. De groene grasmat is ondertussen verdwenen en maakt plaats voor vruchtbare grond.
Het weghalen van het gras doen we om een goede reden. De bovenste 25cm is heel goede grond voor …
Read moreBeste volgers,

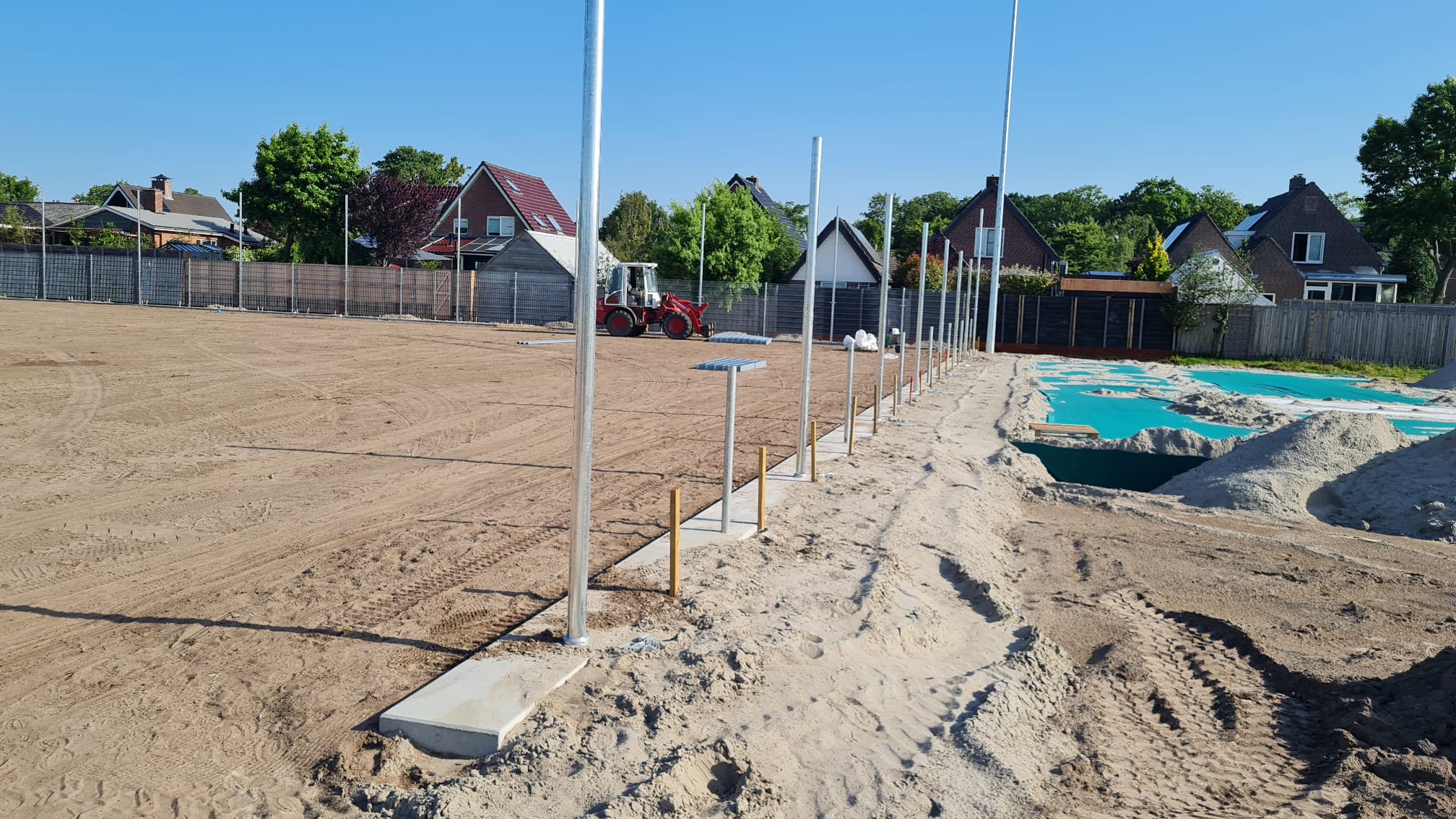

CSC Sport heeft laatst de bouwweg aangelegd en op verschillende plekken hekken geplaatst, ook achter de schuttingen. Het is namelijk niet de bedoeling dat mensen het terrein opkomen, omdat dit een bouwterrein is. Dit is voor de veiligheid van iedereen.
…
Read moreBeste volgers,
Vorige week was er een informatiebijeenkomst in Dorpshuis De Geist. Daar hebben we de plannen nog eens uitgelegd aan ongeveer 30 mensen en kon aannemer CSC haar werk toelichten.

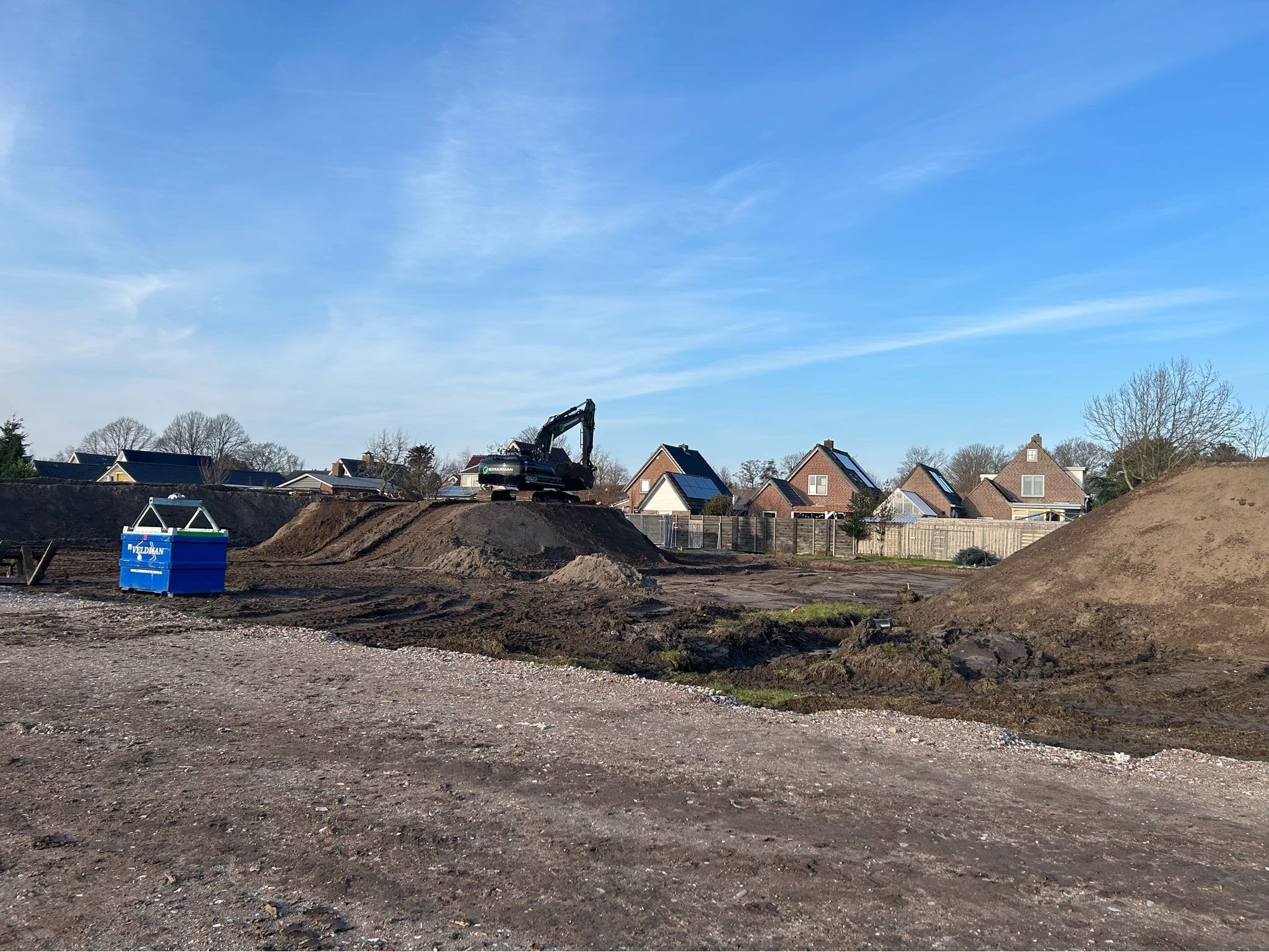

Vorige week en deze week zijn de eerste voorbereidingen op het ter…
Read moreBeste volgers,
De aanbesteding voor de renovatie van de velden is afgerond. We ontvingen veel aanbiedingen, maar CSC Sport had de beste. Zij gaan het werk doen.
We spraken al met de projectleider en de uitvoerder van CSC Sport en zij willen snel beginnen. Van…
Read moreBeste volgers,

Deze week heeft Nota Infra haar werk in de Vinkenlaan afgerond. Morgen haalt ze haar laatste spullen op.

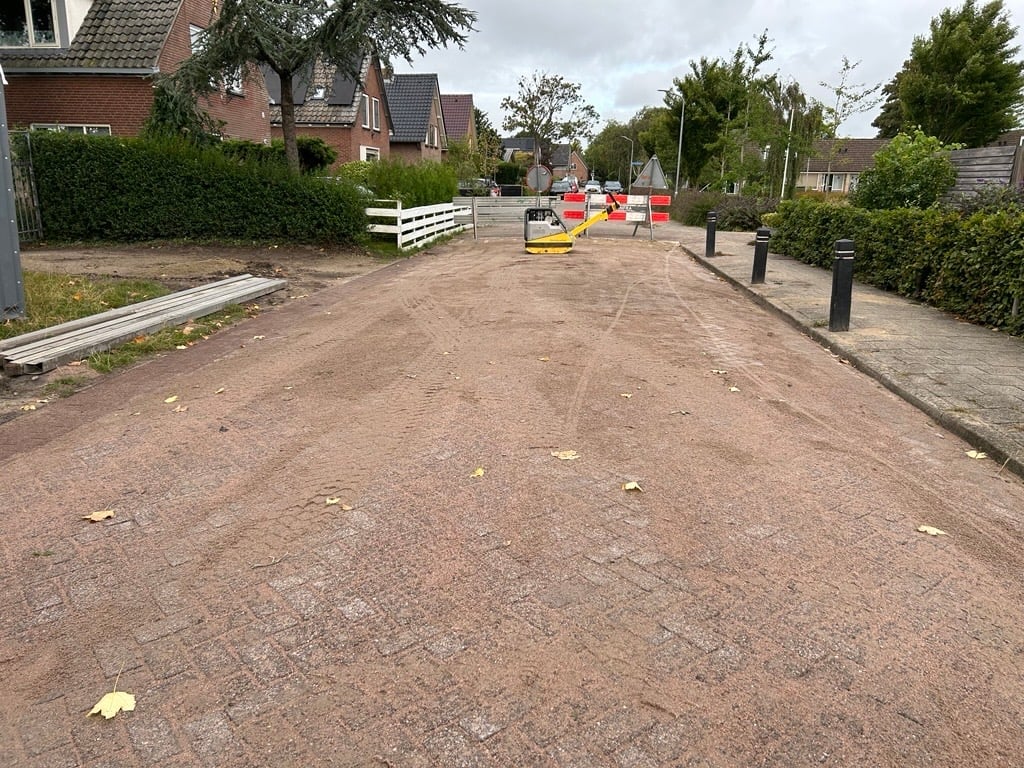

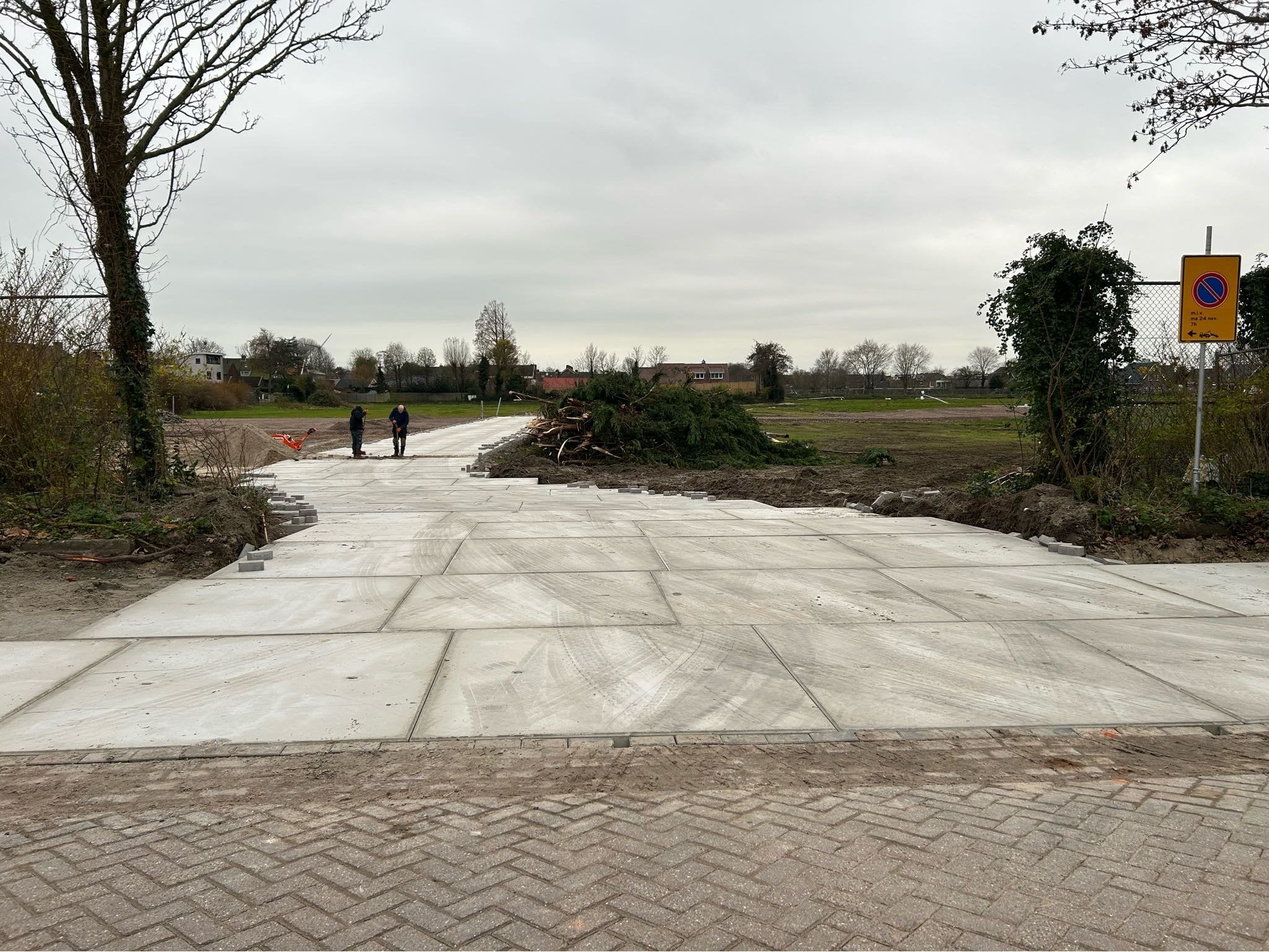

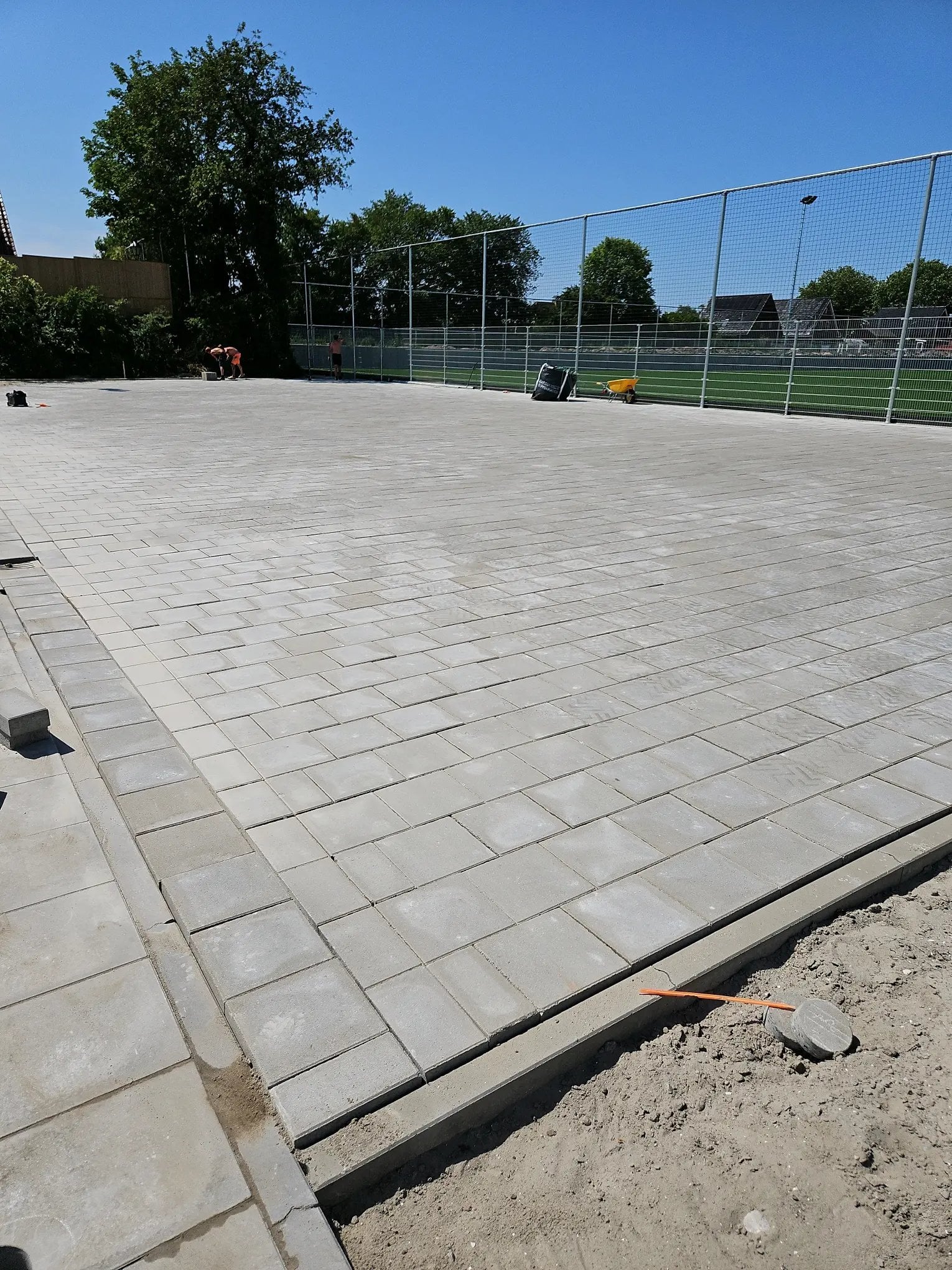

Het is mooi om te zeggen dat de straat met een machine is bestraat. In deze machine wordt bovenin de stenen in een patroon gelegd, waarna de stenen als …
Read moreBeste volgers,

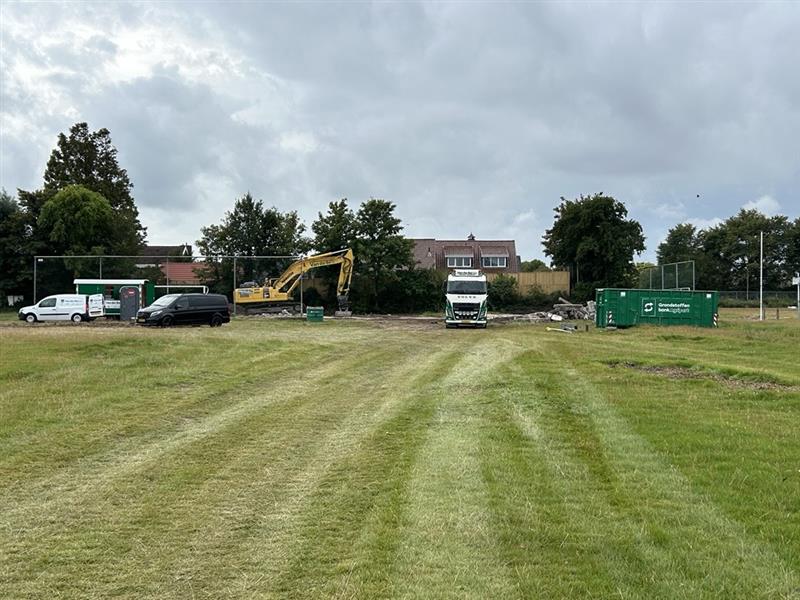

De sloop is klaar. Van der Bel heeft vorige week de spullen die nog goed zijn uit het gebouw gehaald en daarna konden ze het gebouw verder afbreken. De funderingspalen zijn ook uit de grond gehaald. Morgen ruimen ze alles op en is hun werk klaar.
Nota Infra…

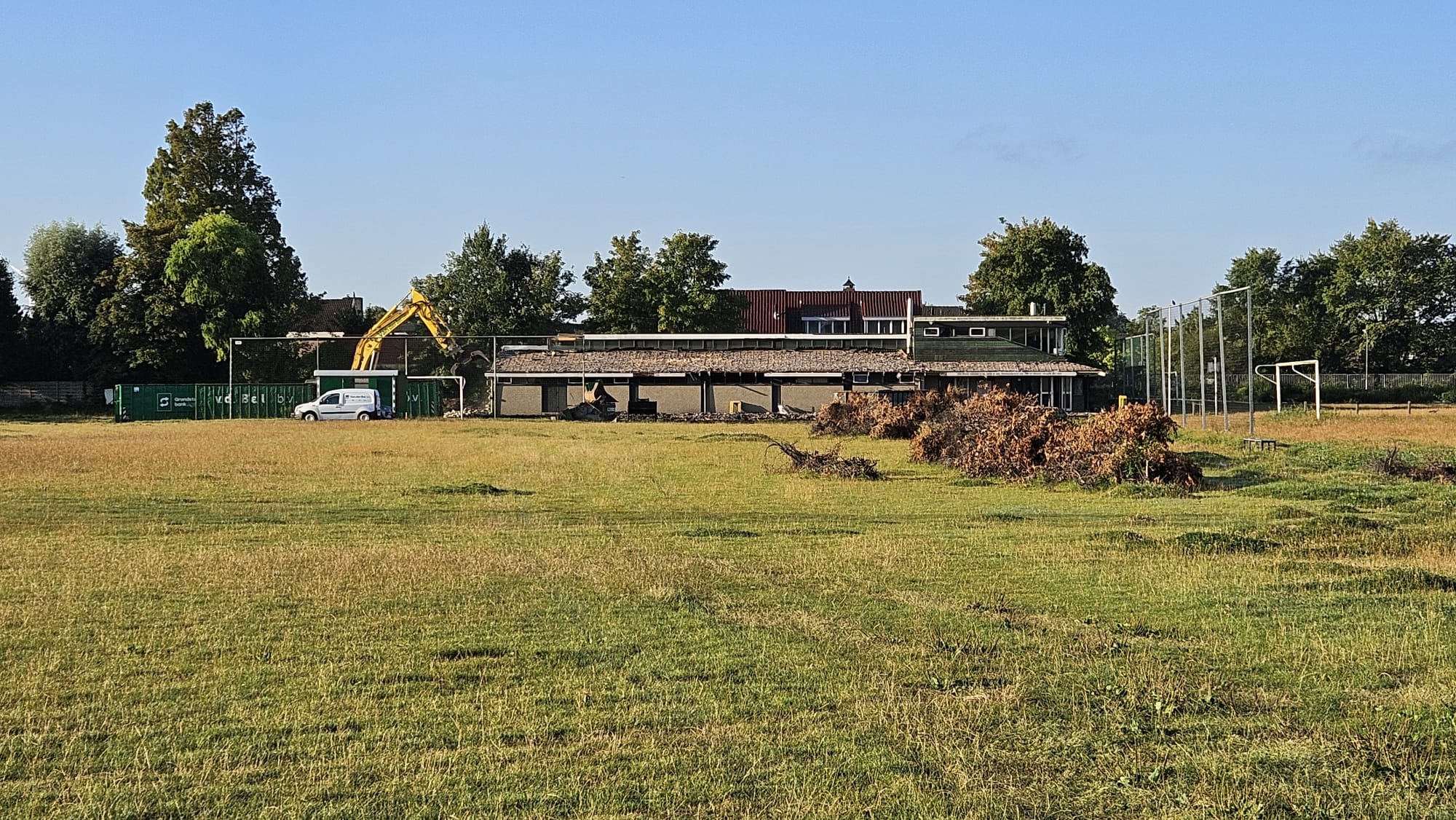

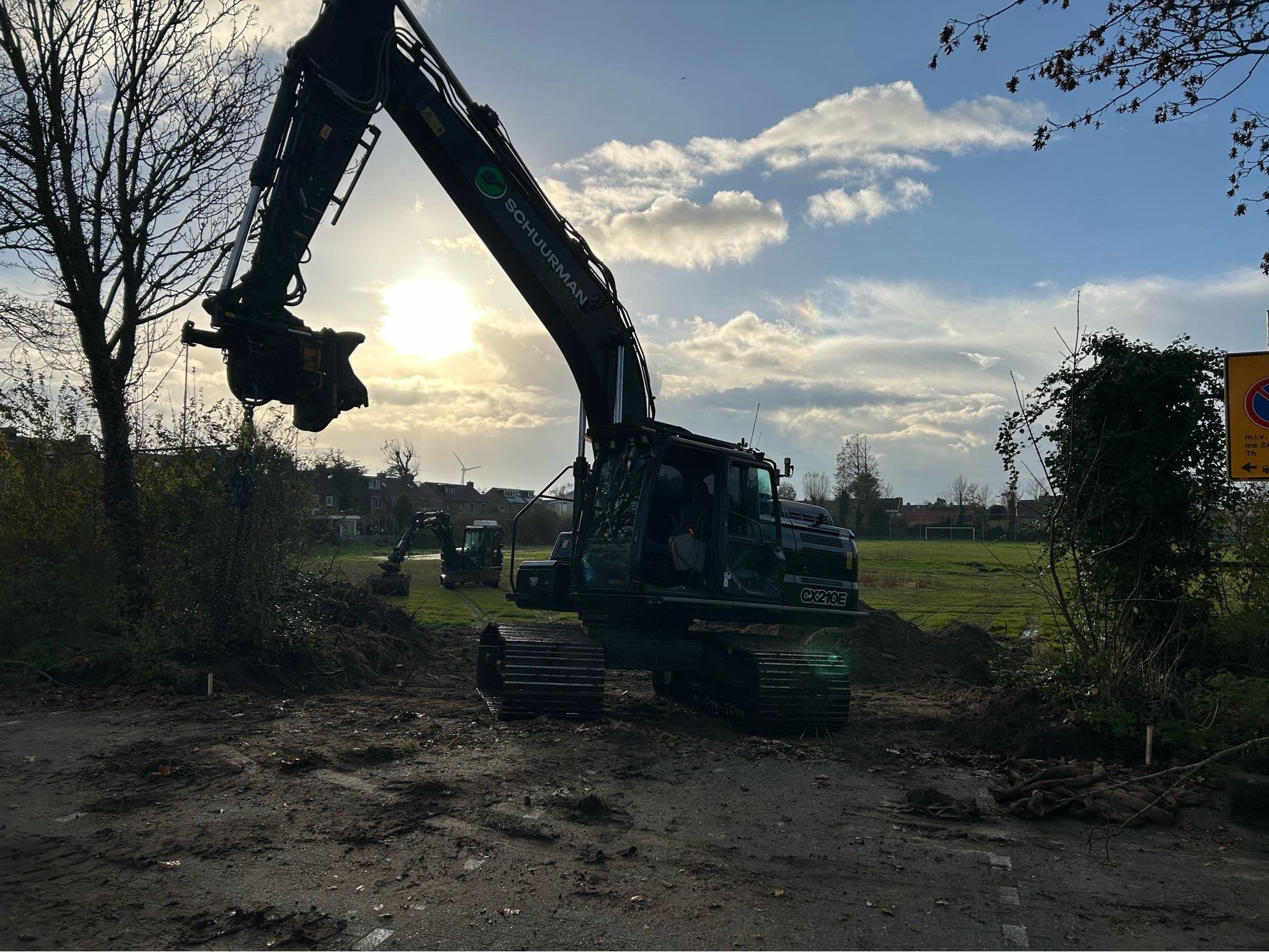

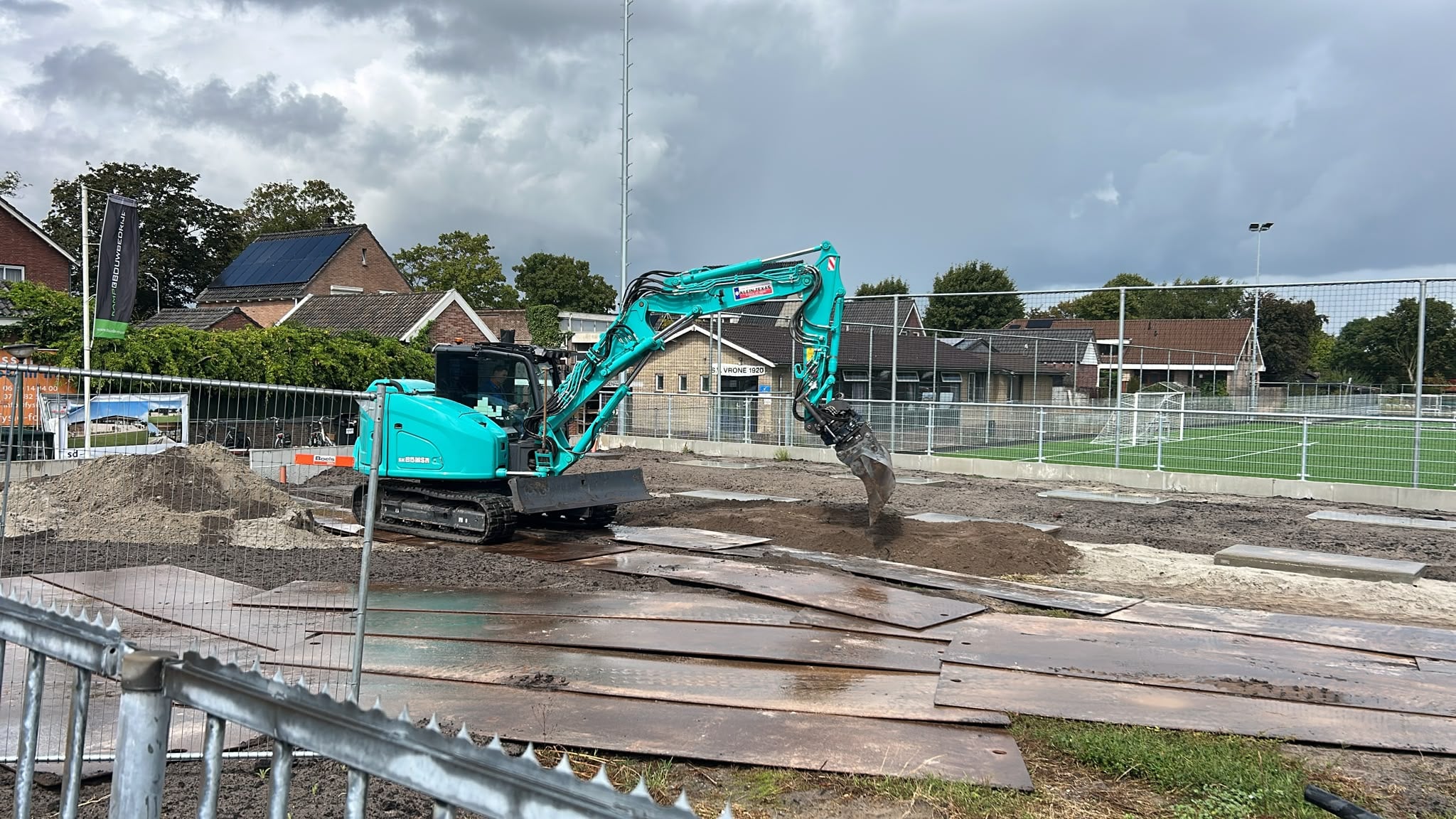

Read moreDeze week zijn de werkzaamheden op en nabij het Vrone-terrein gestart.

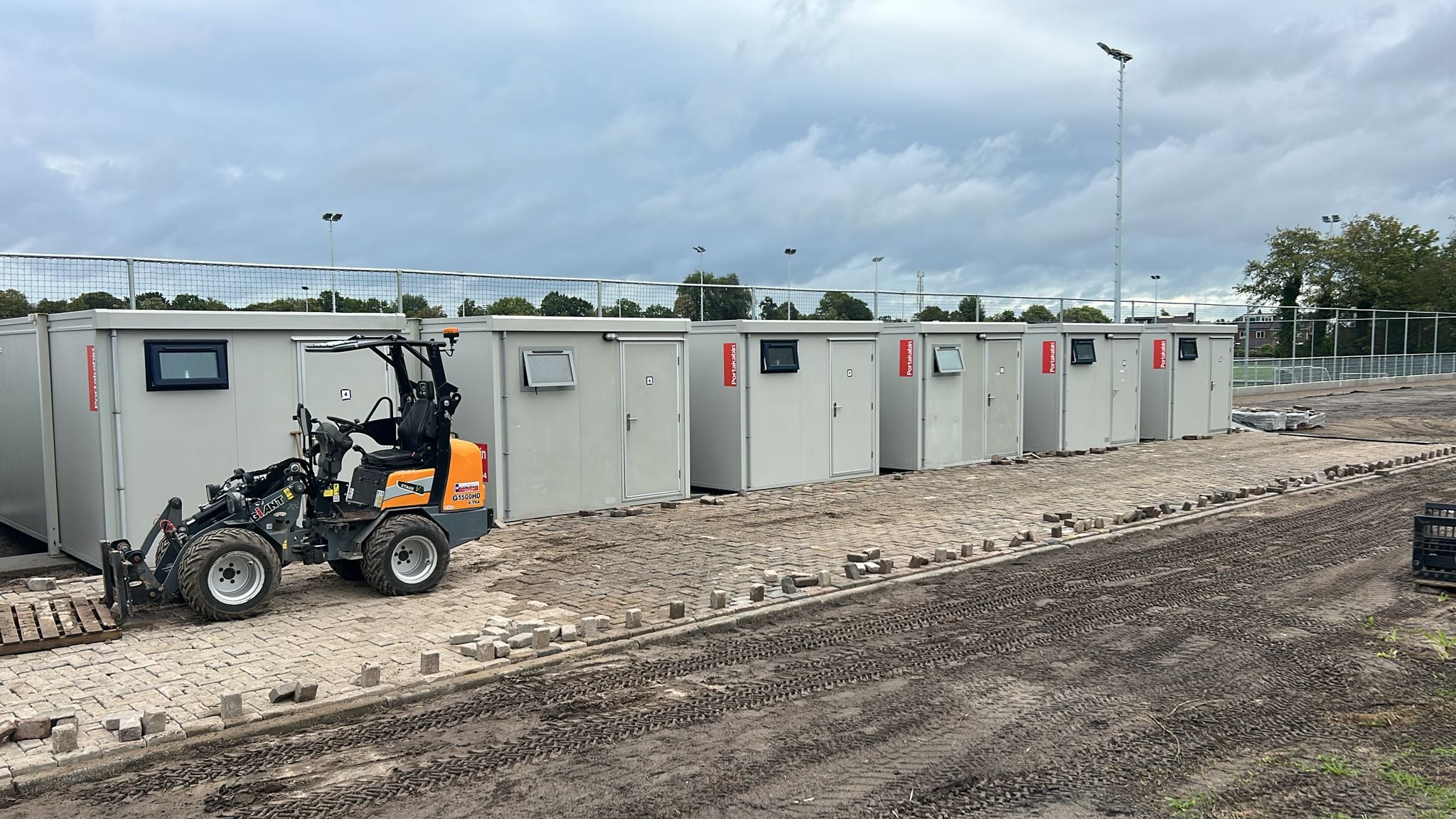

Van der Bel had de tribune na een halve dag al weggehaald. Vervolgens startte de kraanmachinist met de kleedkamers. Dit gebouw wordt duurzaam gedemonteerd om zo materialen, die nog goed genoeg zijn om in ee…
Read moreThere are no polls or surveys available for this project yet.
Op het terrein van sv Vrone houd ik toezicht op de sloopwerkzaamheden en op de voortgang van de werkzaamheden aan de velden; het is nog niet bekend wie de bouw van het clubgebouw begeleid.
Als u vragen, klachten of suggesties hebt hoe we de werkzaamheden nog beter kunnen uitvoeren, dan kunt u mij bellen op werkdagen tussen 8:00 en 16:00 uur. Ik ben bereikbaar via het algemene telefoonnummer: 072 - 57 555 55.
U kunt natuurlijk ook een reactie in de BouwApp achterlaten door hieronder uw gegevens in te vullen.
Will end on June 30, 2027
Het bestaande sportcomplex van SV Vrone is verouderd en aan vernieuwing toe. Er worden nieuwe velden aangelegd en er komt een nieuw clubgebouw met daarin de kantine, kleedkamers en bestuurskamer. Ook leggen we extra parkeerplaatsen aan op eigen terrein.
In augustus 2025 zijn de oude kleedkamers en de tribune verwijderd. Eind november wordt gestart met de renovatie van de velden. In augustus 2026 moeten de velden zo goed als klaar zijn. Door de bouw van het nieuwe clubgebouw kan de bestrating nog niet afgerond worden. Dat volgt als de bouw klaar is. Het werk is in de loop van 2027 afgerond.
